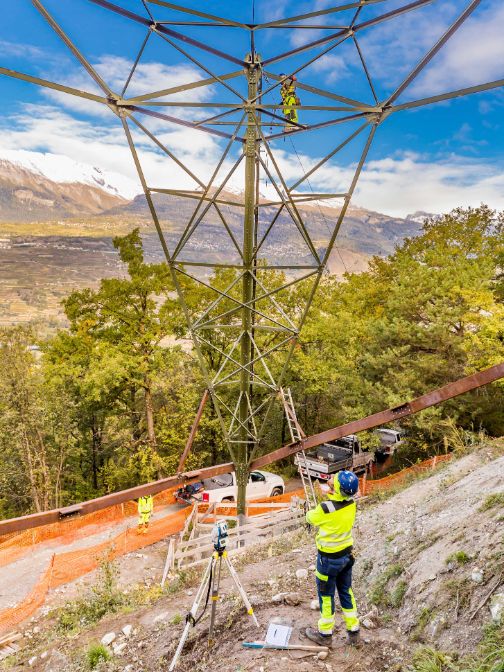

Journal des travaux

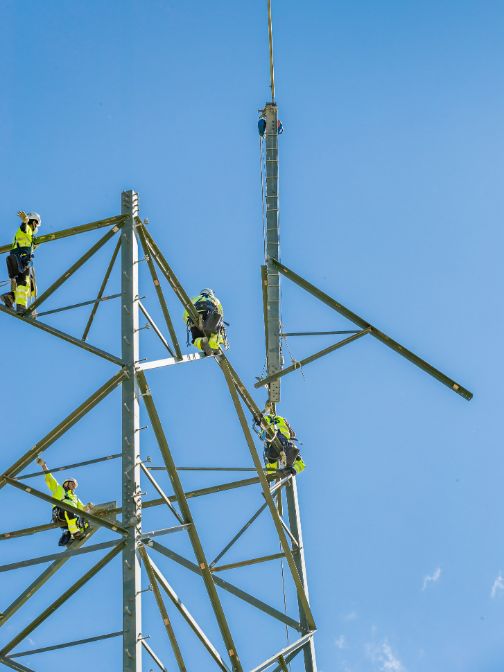

14 juillet 2020

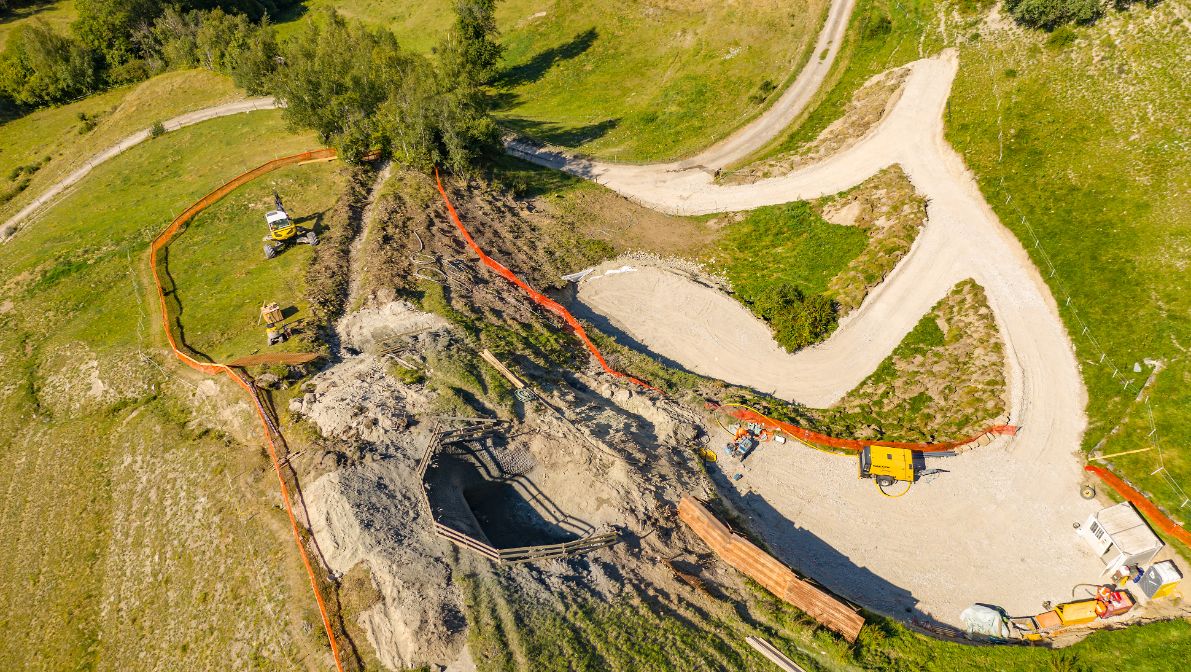

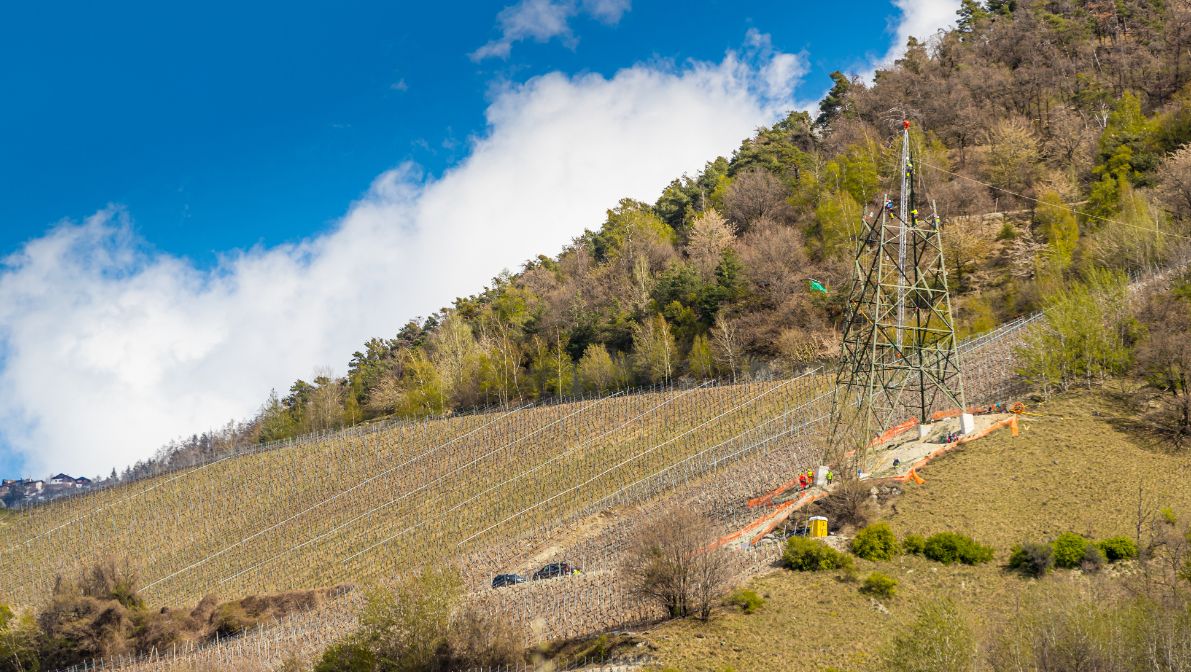

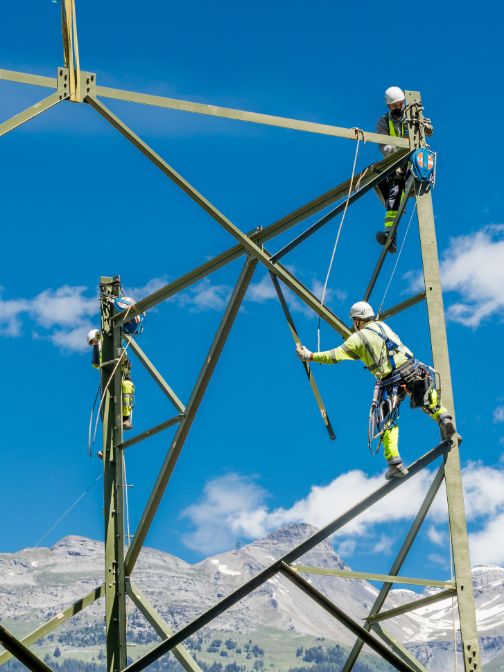

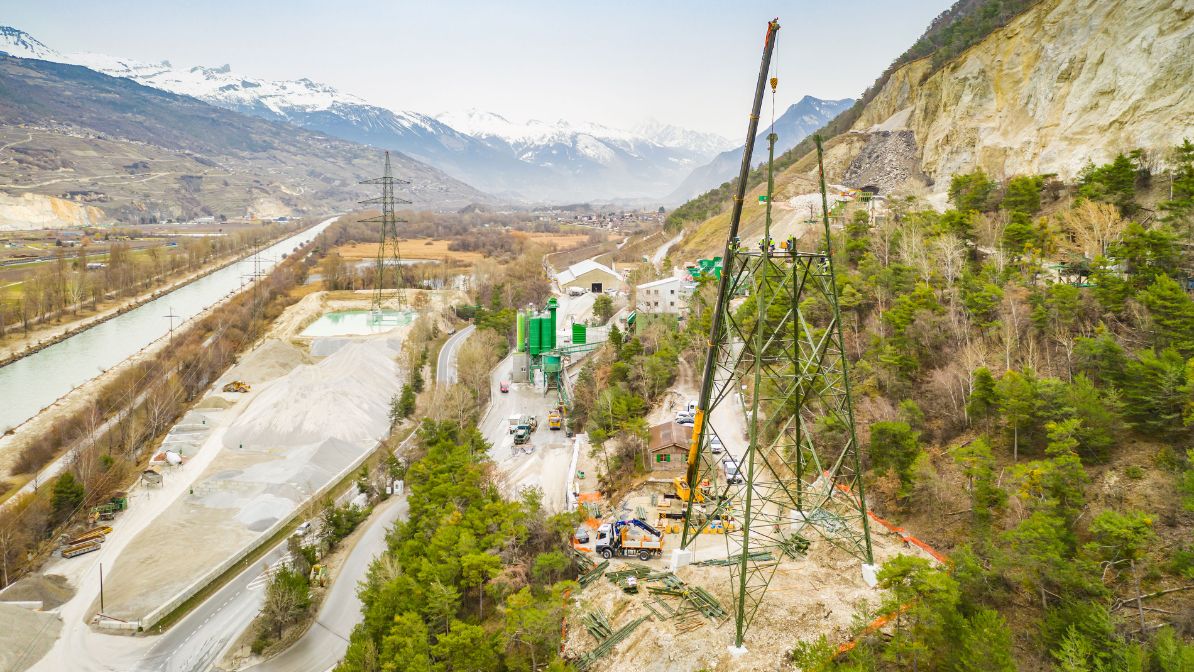

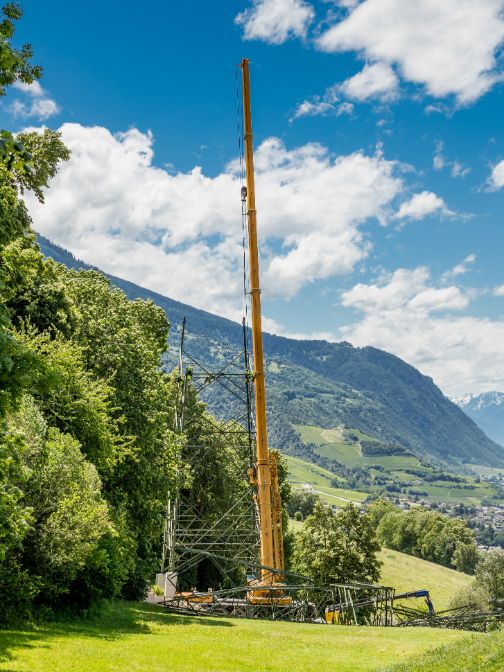

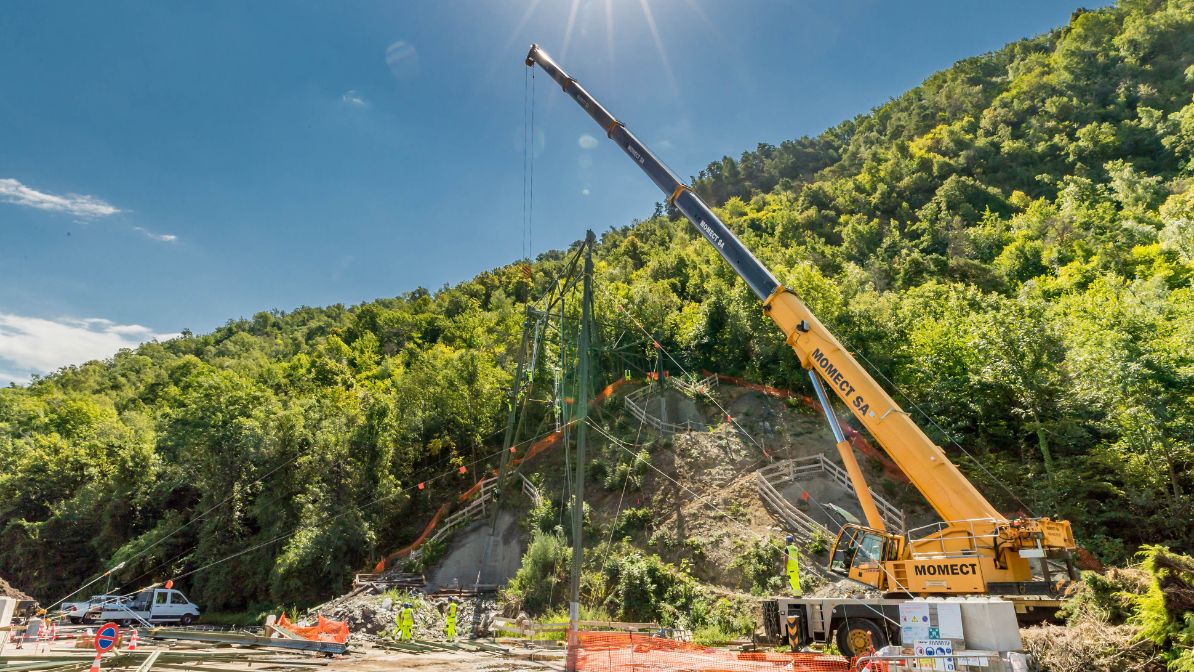

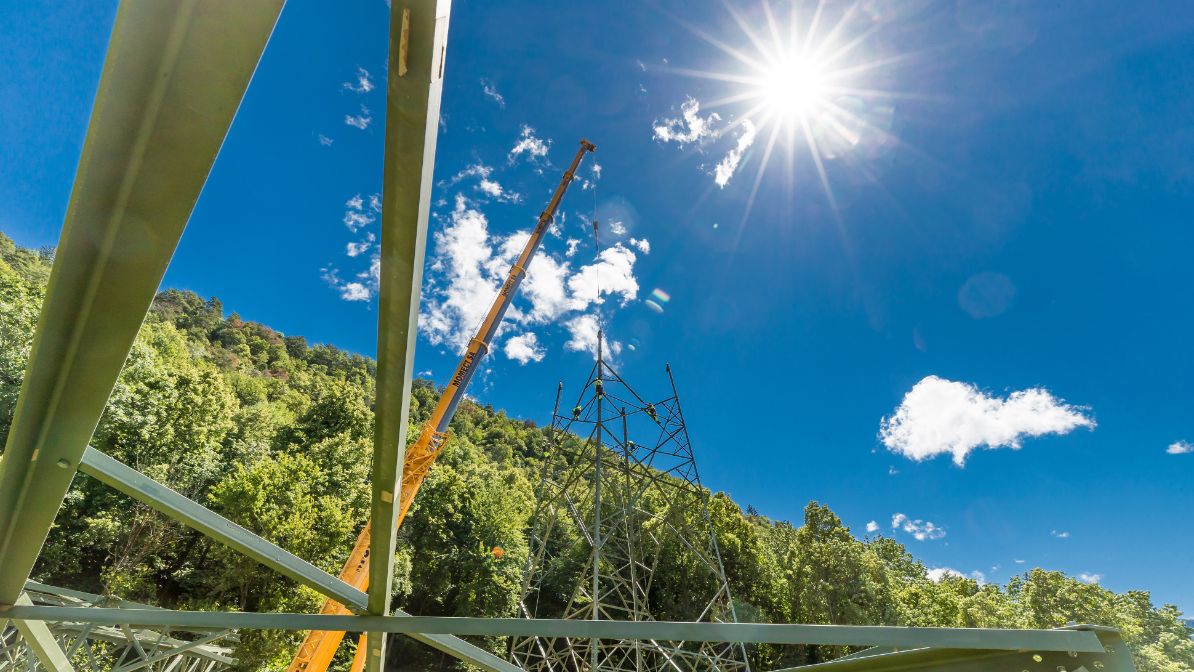

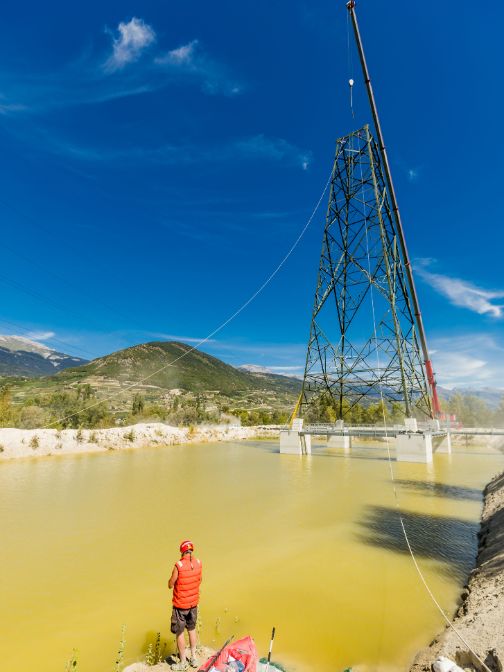

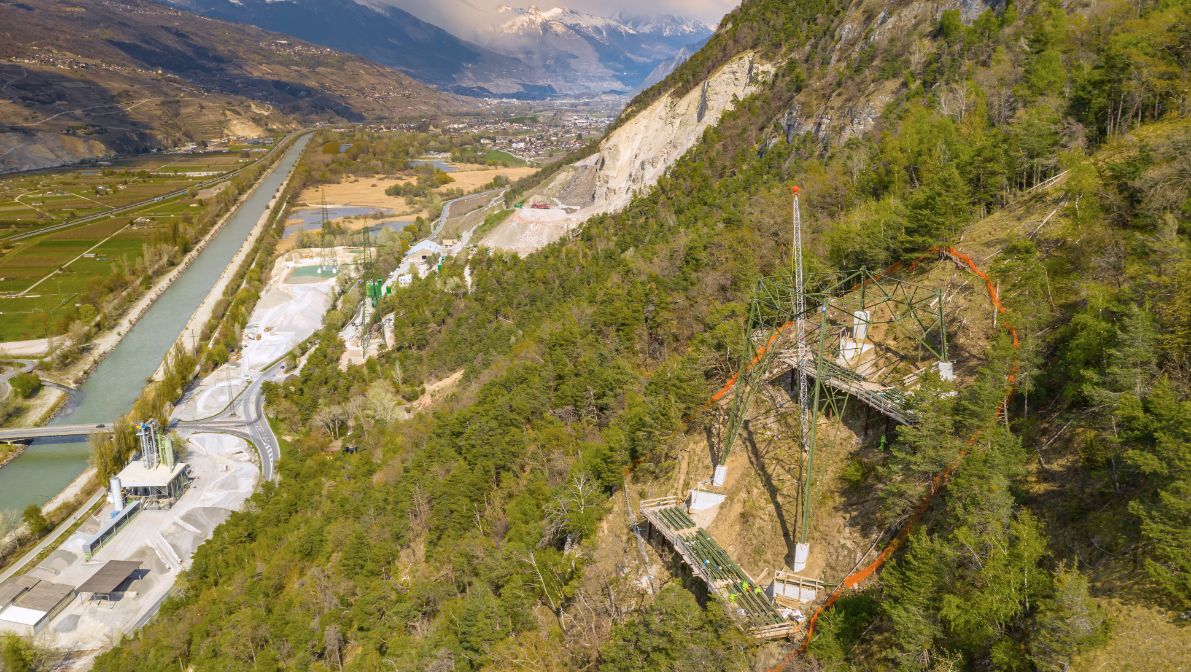

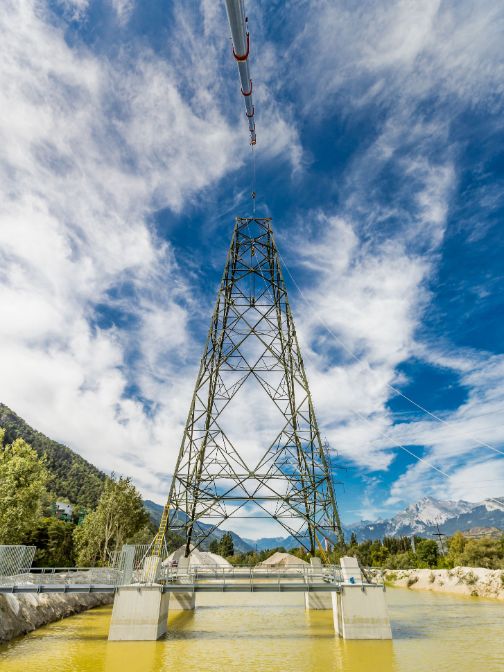

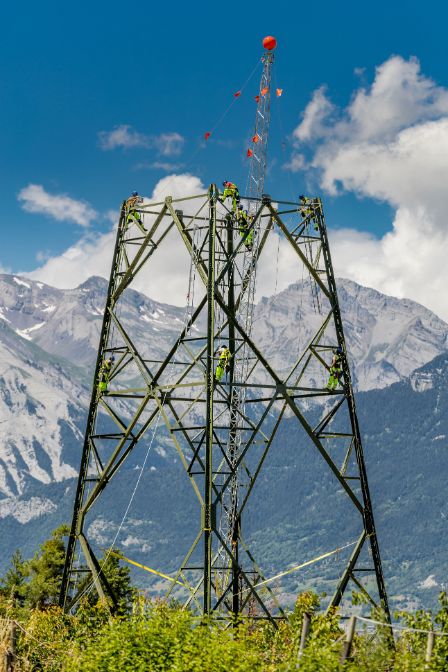

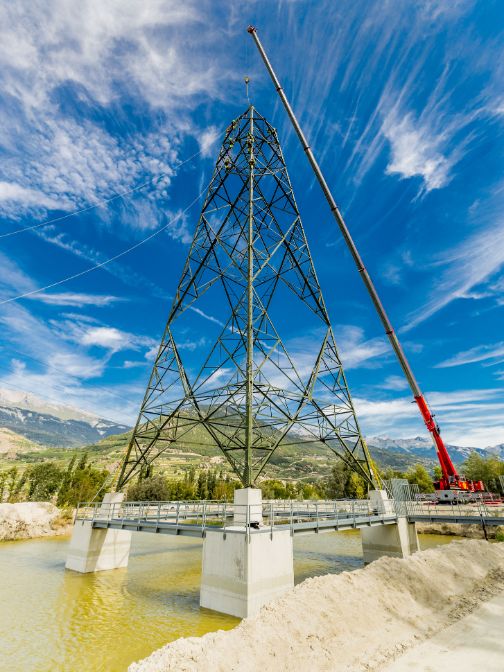

Le montage des pylônes continue

Au lieu-dit Chararogne, sur la commune de Chalais, les ouvriers étaient à l’ouvrage à fin juin dernier. Le pylône 165, d’une hauteur de 77.3 mètres, est désormais entièrement monté.

1/4
2/4
3/4
4/4

24 juin 2020

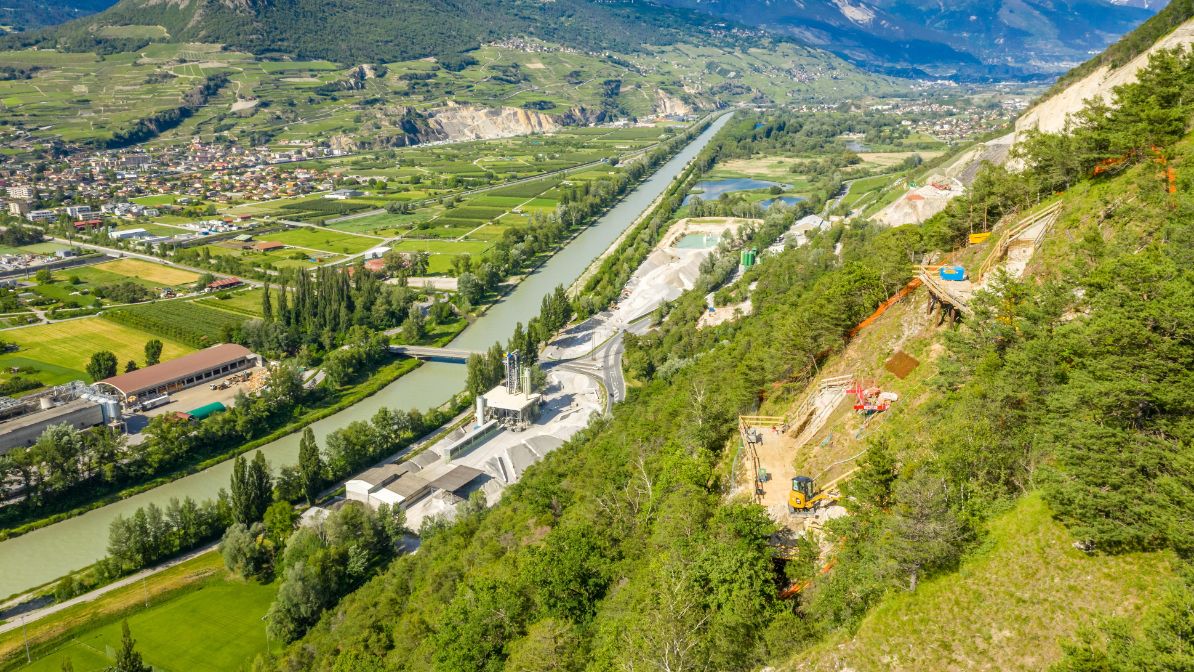

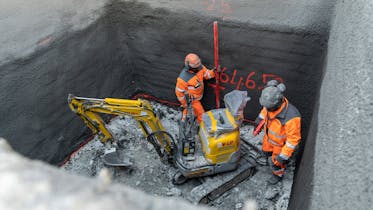

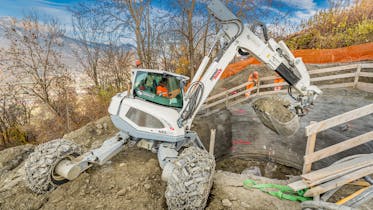

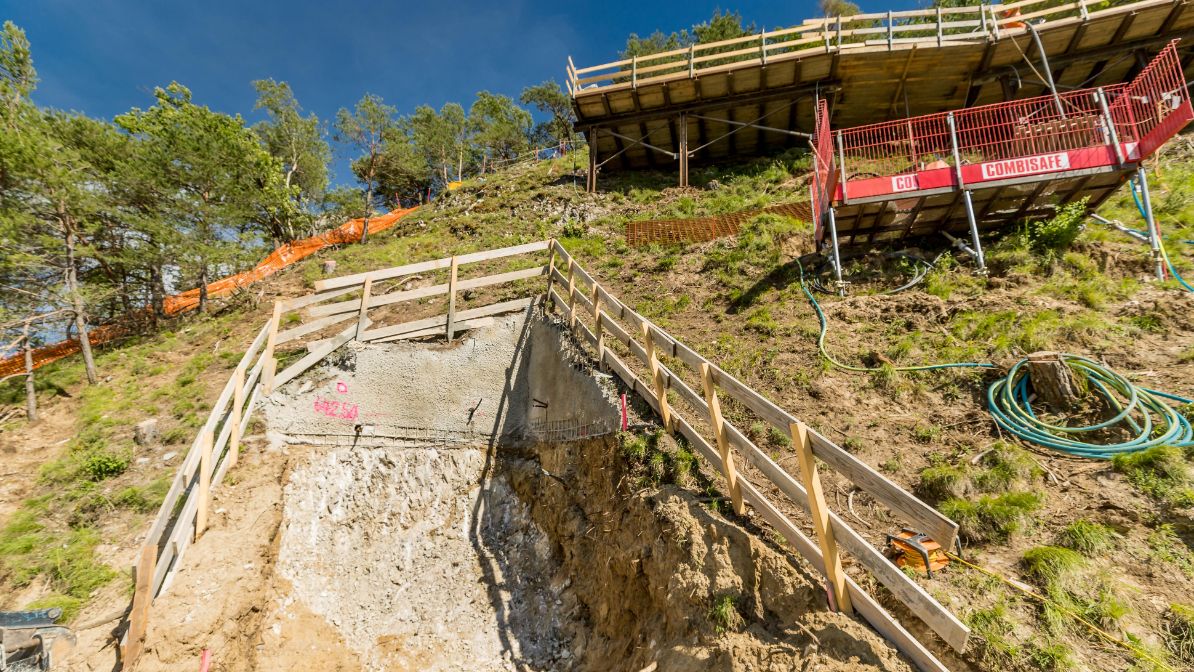

Excavation en pente raide à St-Léonard

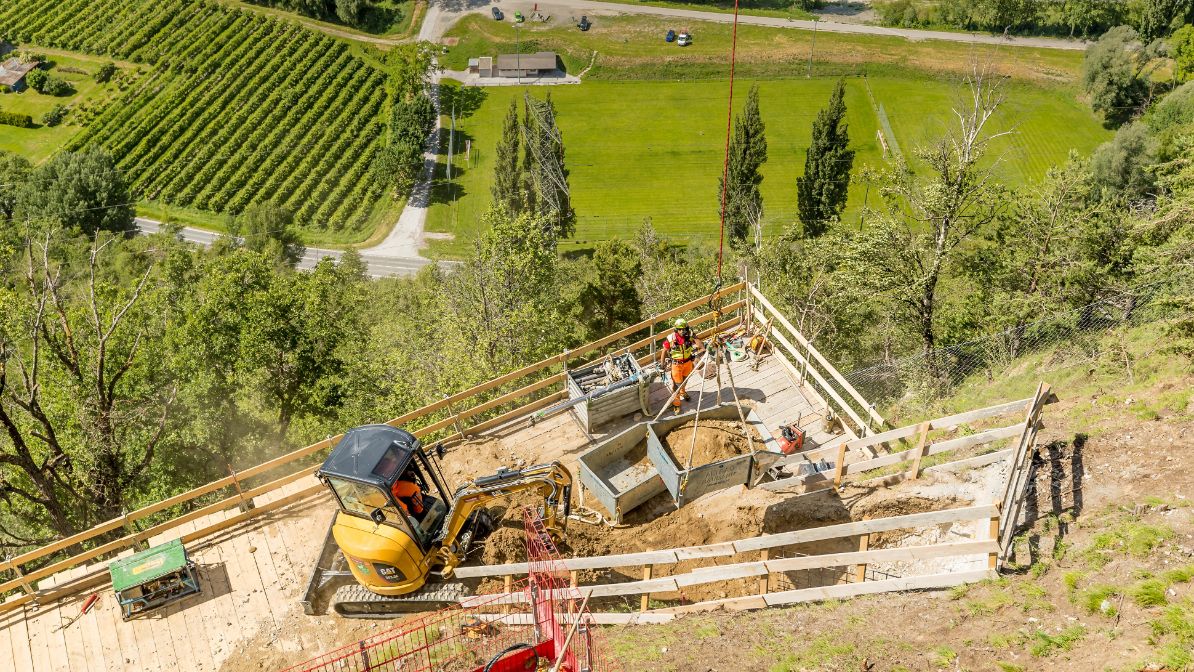

Les travaux d’excavation des quatre puits où seront construites les fondations du pylône 140 à St-Léonard sont en cours depuis le début juin 2020.

Deux plateformes ont été installées pour entreposer le matériel et faciliter le travail des ouvriers dans cette pente très raide. Les gravats sont évacués par hélicoptère.

1/3
2/3
3/3

16 juin 2020

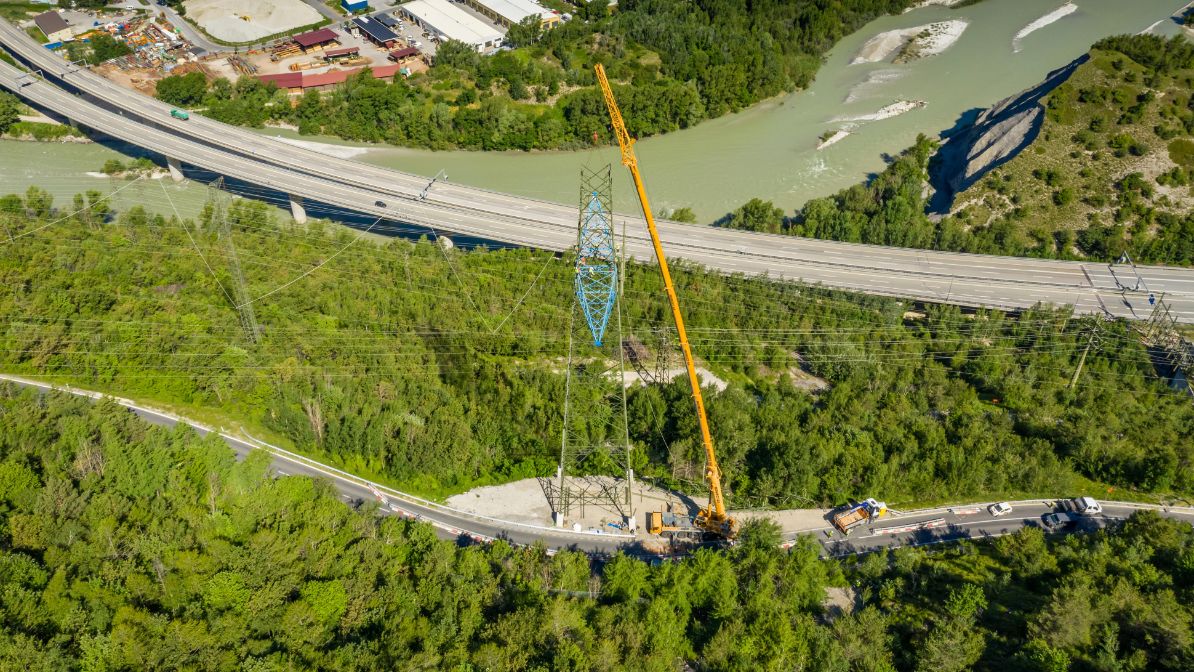

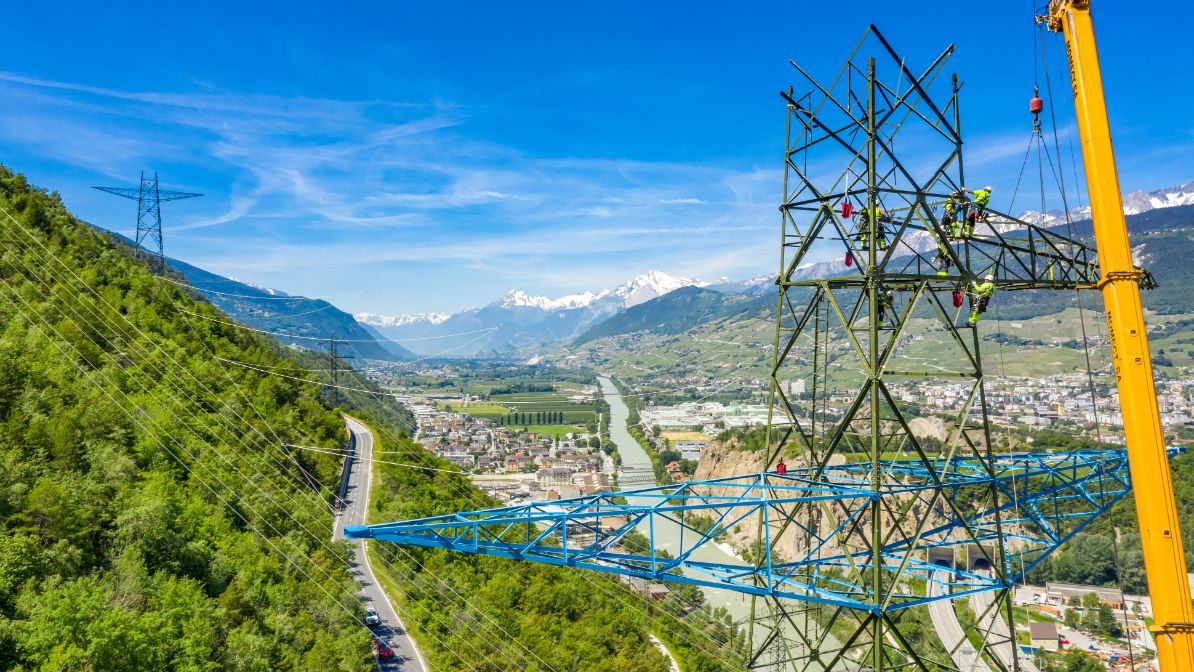

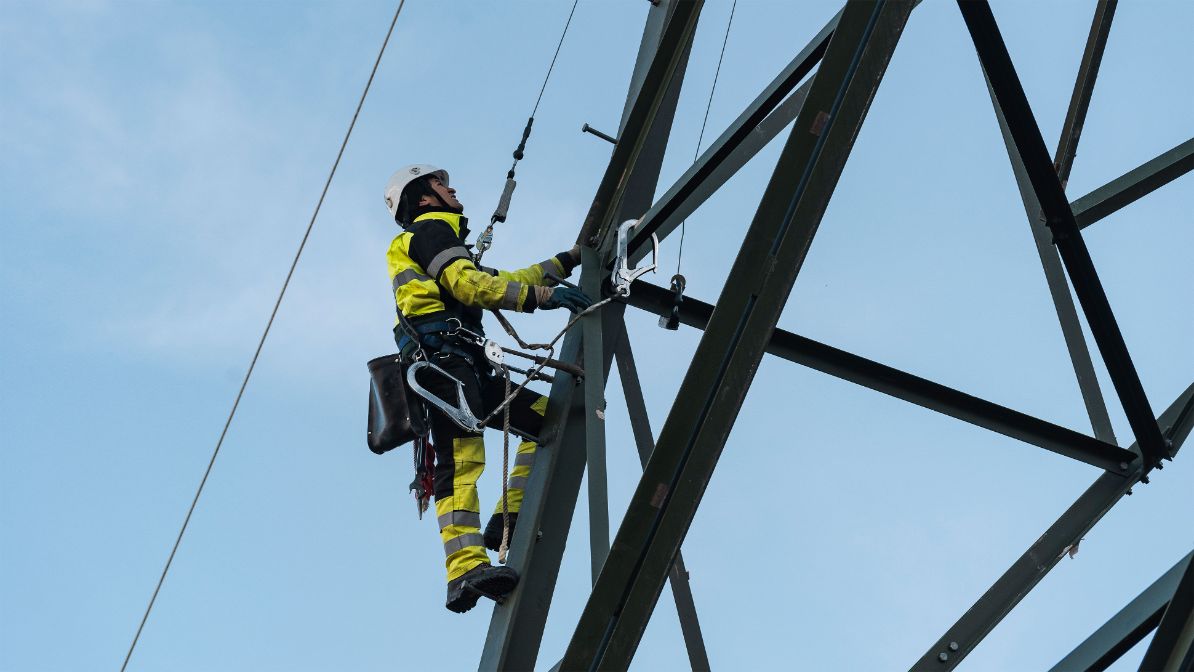

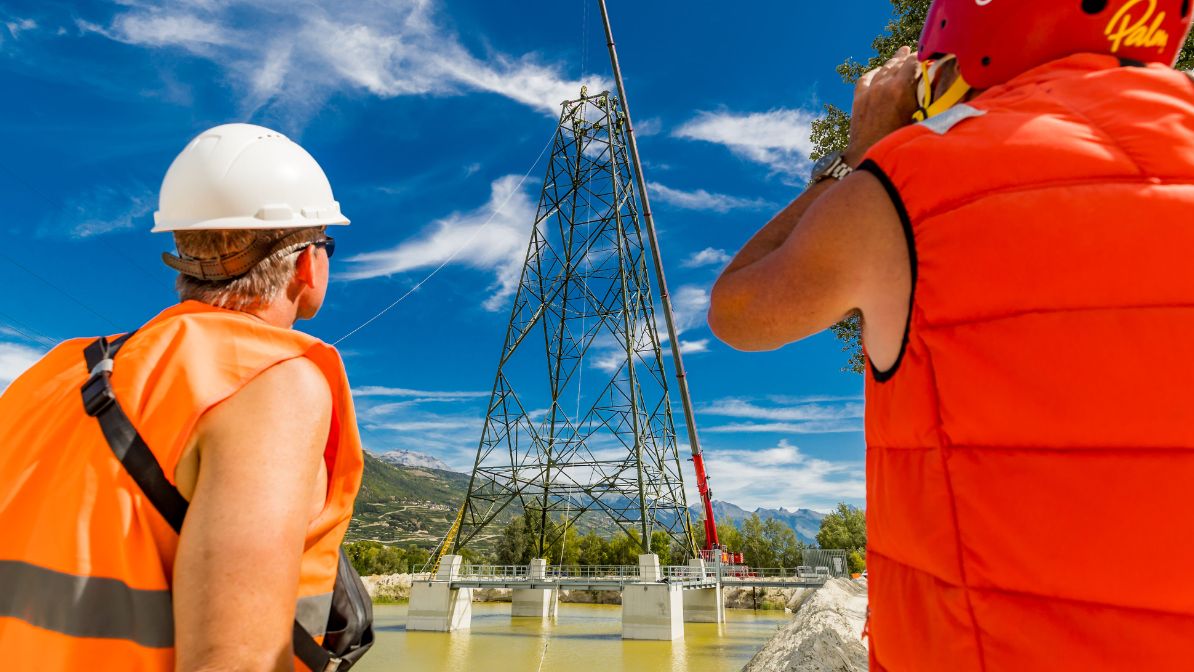

Montage du pylône 172 sur la route d’Anniviers

Les travaux se sont déroulés le 6 juin 2020 avec l’aide d’une grue de montage. Cette dernière soulève des parties de pylônes préassemblées au sol par les ouvriers. Ces éléments sont ensuite mis en position puis fixés à la structure par les monteurs.

La partie en bleu sert de support au filet de protection tiré entre les pylônes 171 et 172 et sera démontée avant la mise en service de la ligne.

1/2
2/2

3 juin 2020

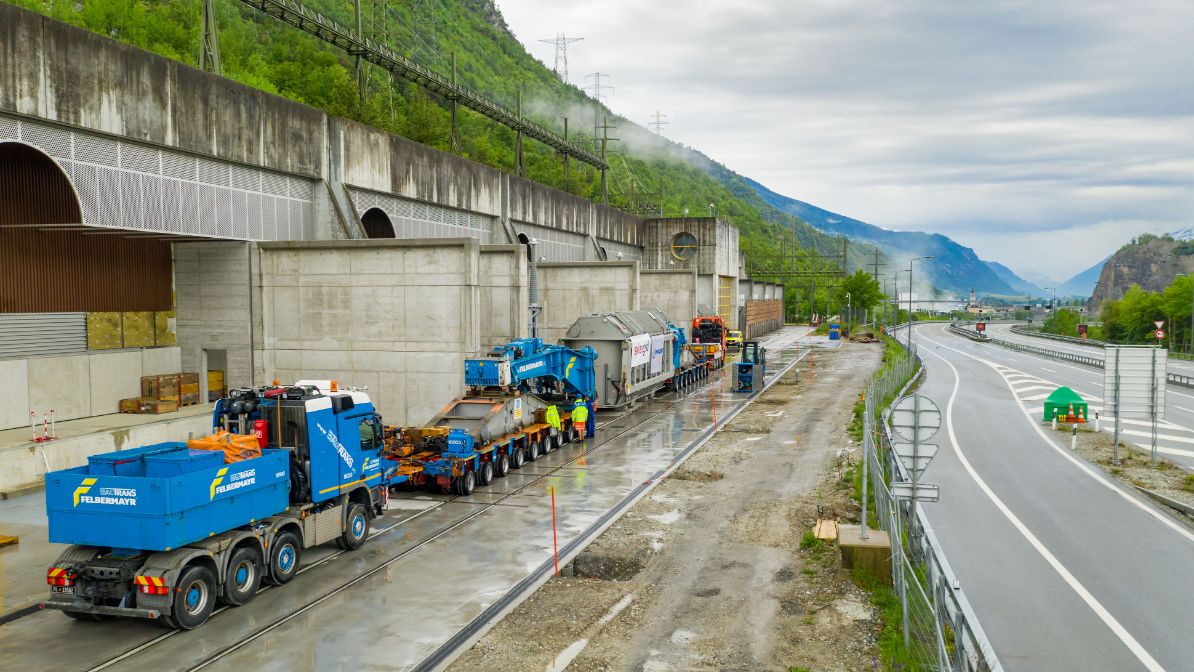

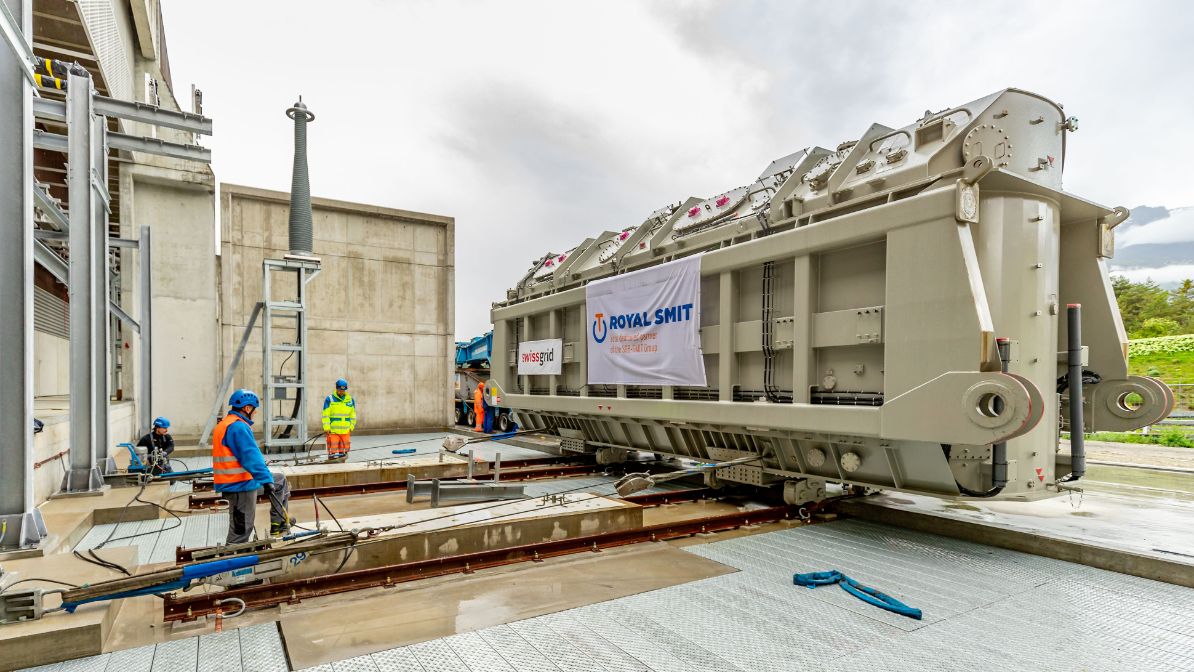

Poste de Chippis : le transformateur est en place

Les quatre pôles du transformateur 380/220 kV ont été livrés entre le 27 avril et le 11 mai 2020 au poste du Creux de Chippis. Livrés par bateau jusqu’à Bâle, puis par train jusqu’à la gare de l’usine d’aluminium de Chippis, ils ont parcouru les derniers kilomètres de nuit par convoi exceptionnel.

Le transformateur sera prêt pour la mise en service de la ligne prévue en 2022.

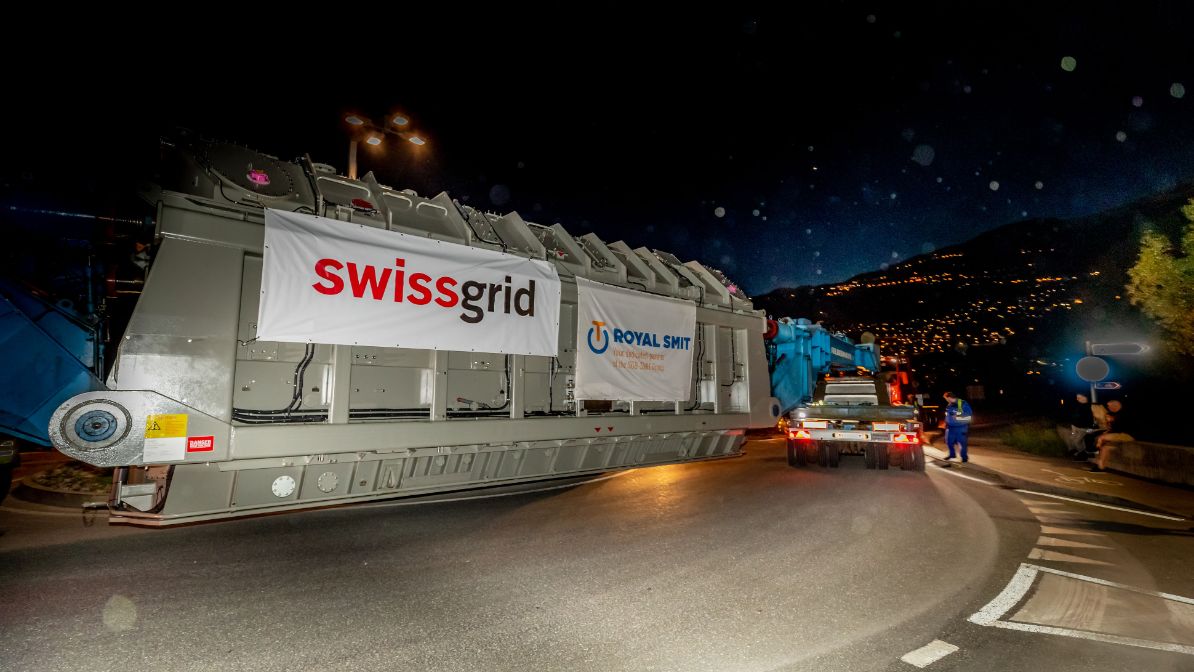

1/3: livraison du 3ème pôle le 4 mai 2020
2/3: livraison du 3ème pôle le 4 mai 2020
3/3: livraison du 3ème pôle le 4 mai 2020

25 mai 2020

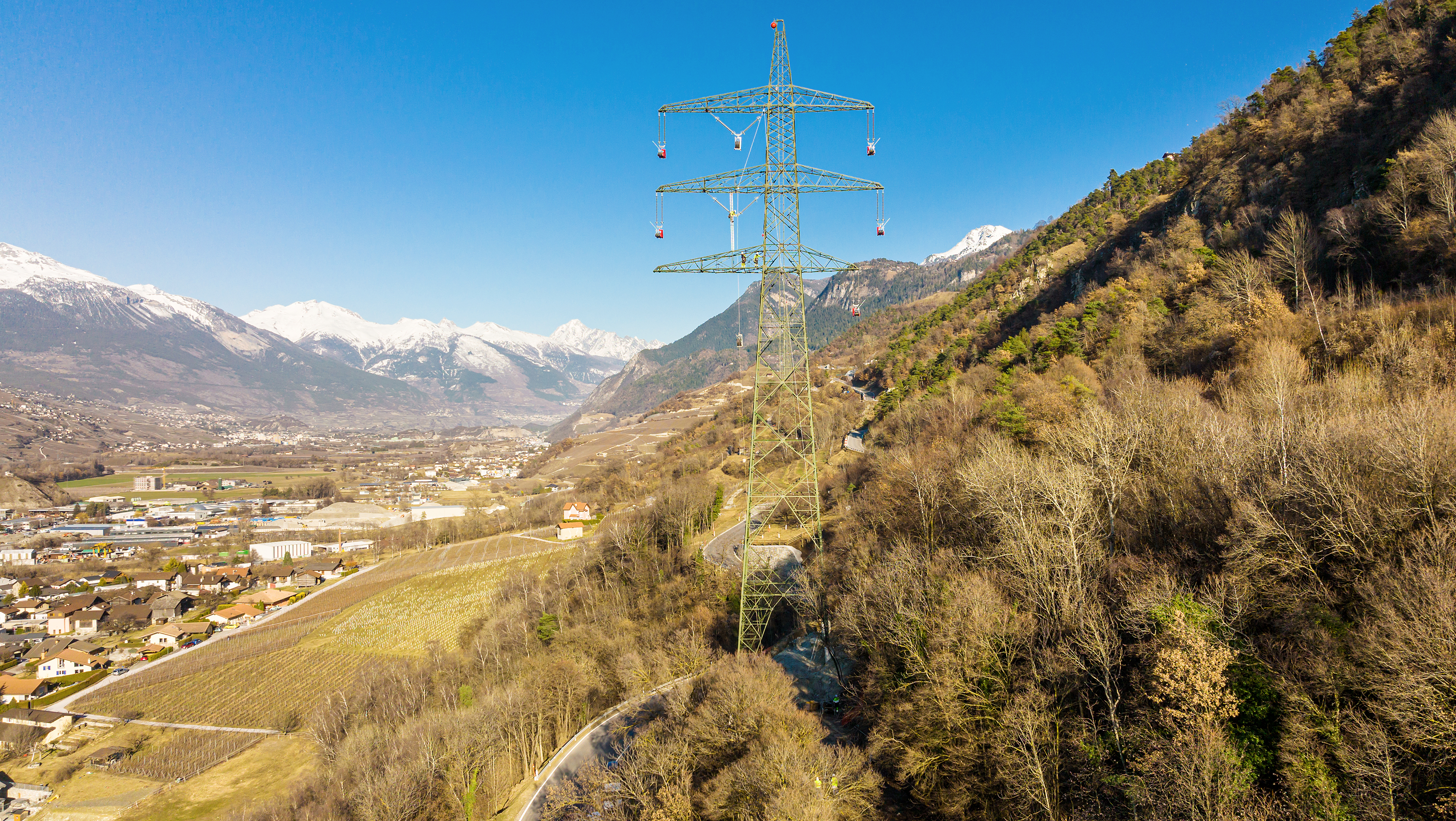

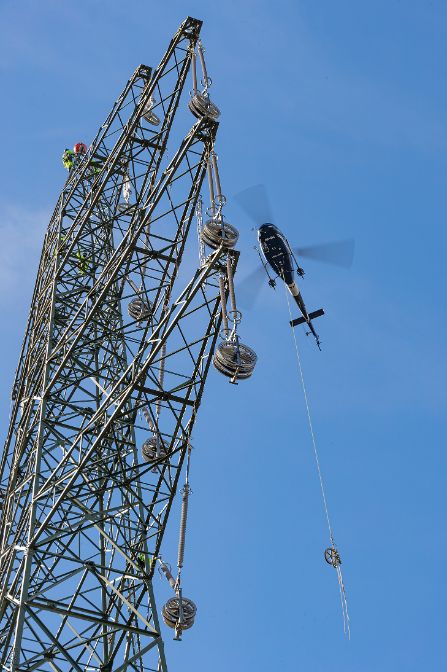

Le première pointe de pylône a été installée !

Le mardi 19 mai 2020, un premier pylône de la ligne a été entièrement monté au lieu-dit Chararogne sur la commune de Chippis. Il s’agit du numéro 166 qui culmine à une hauteur de 68,5 mètres.

22 avril 2020

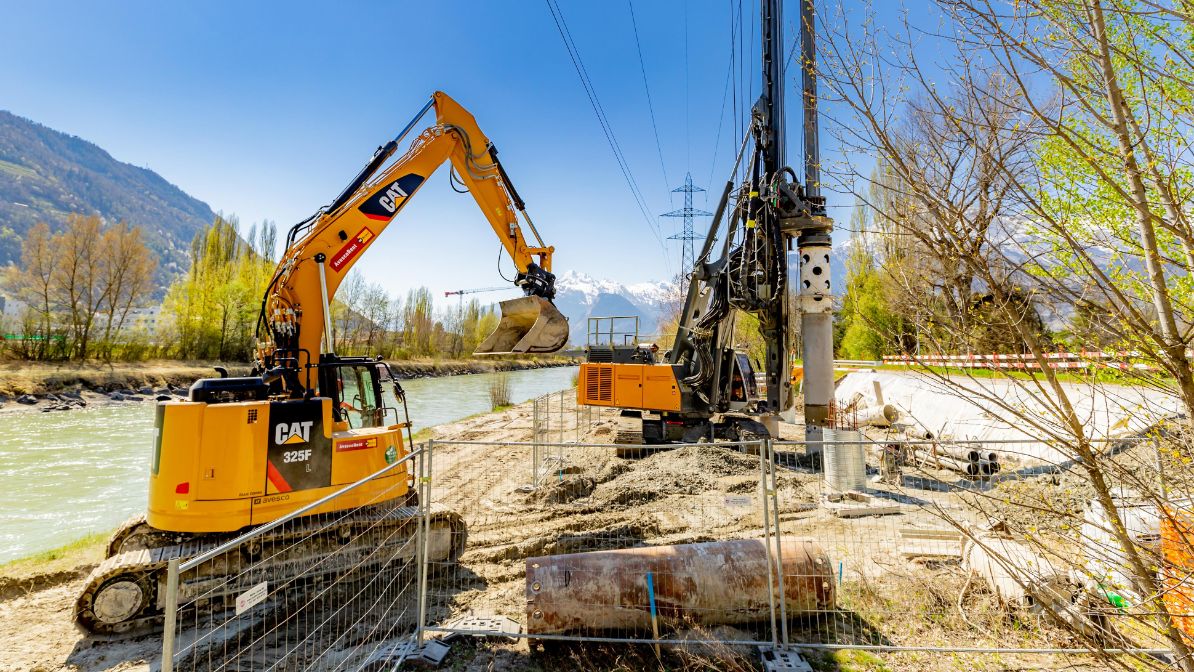

Forages au pylône 117 à Aproz

La construction des fondations des pylônes entre le poste de Chamoson et Aproz bat son plein. Au pylône 117 à Aproz, les ouvriers exécutent des forages pour la mise en place de pieux en béton à 10 à 15 mètres de profondeur. Ces pieux serviront d’assise aux 4 fondations du pylône.

Forages au pylône 117 à Aproz, avril 2020

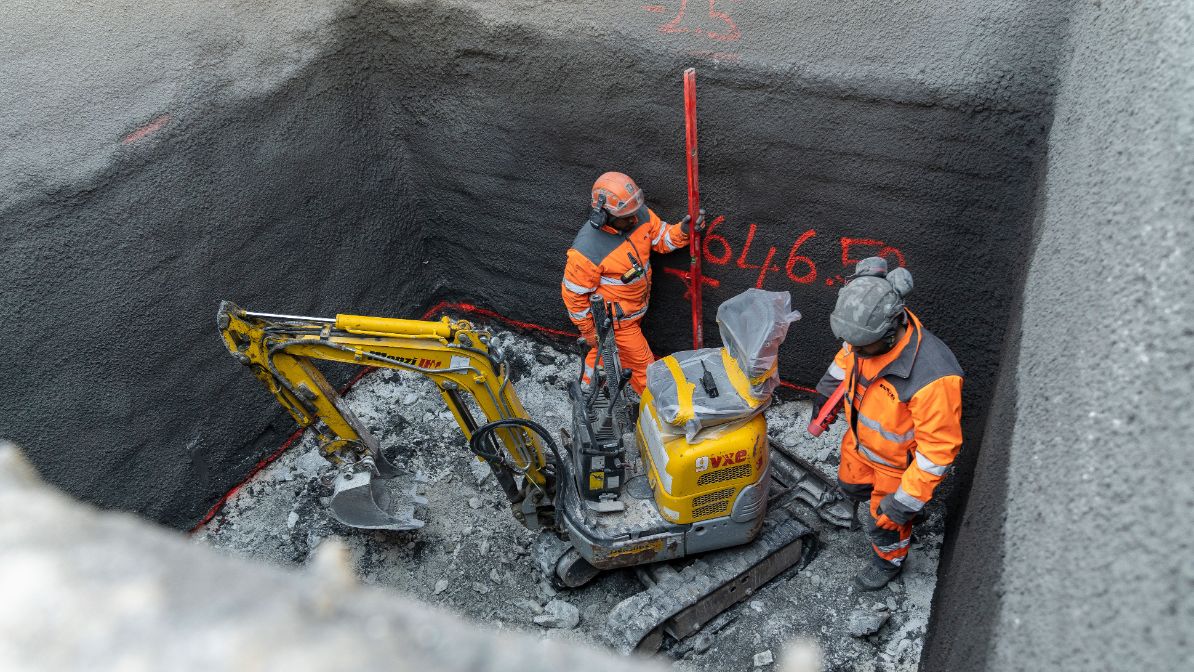

7 février 2020

Reprise des travaux le 20 janvier 2020

Depuis le 20 janvier, Swissgrid travaille à la construction de la ligne sur l’ensemble du tracé et les travaux d’excavation sont en cours entre le poste de Chamoson et Sion.

19 décembre 2019

Pause des travaux durant les fêtes

Les travaux de construction de la ligne seront suspendus durant les fêtes. Ils reprendront en janvier 2020, en fonction des conditions météorologiques.

9 décembre 2019

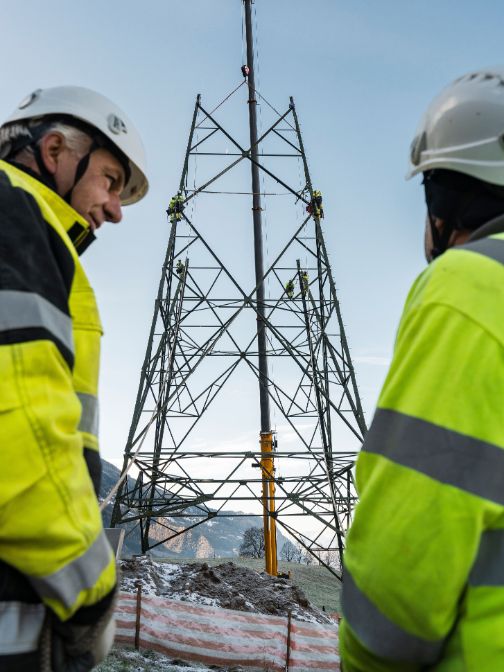

Montage du pylône 166

Les travaux de montage du pylône 166 à Chippis ont débuté à fin novembre 2019. Le montage de la tête et des bras se fera au début de l’année prochaine.

1/2
2/2

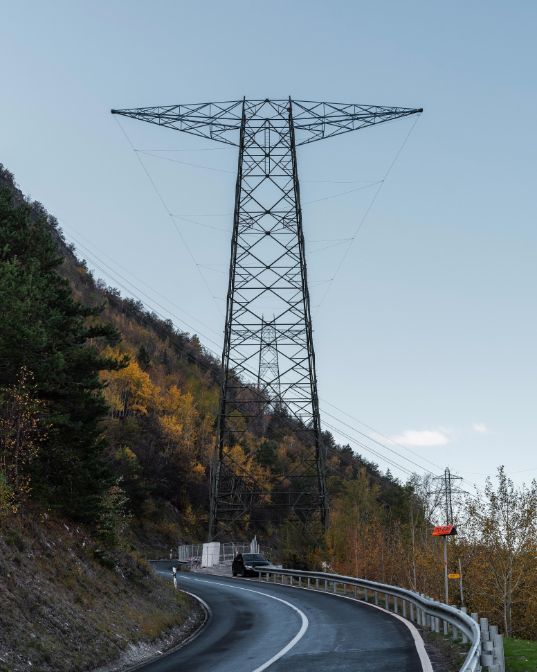

29 novembre 2019

Un filet de protection provisoire

Depuis la mi-octobre 2019, un filet de protection est en place entre les pylônes 171 et 172. Il protègera la ligne des Forces Motrices de la Gougra lors du déroulage des conducteurs et sera démonté avant la mise en service de la ligne.

24 septembre 2019

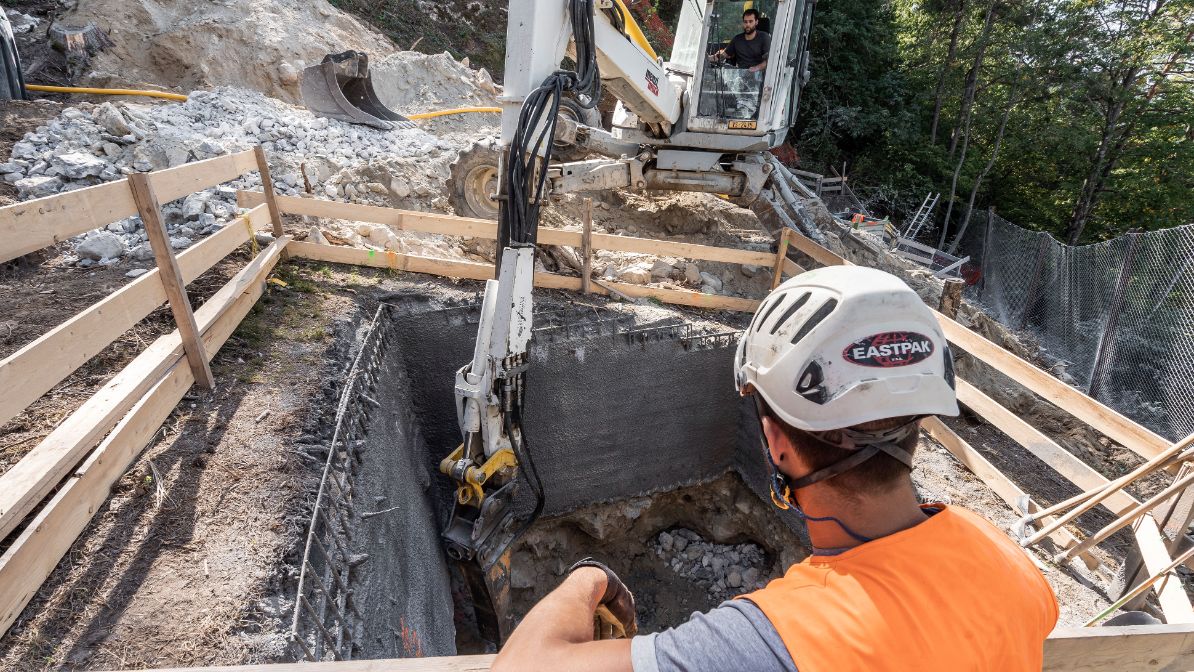

Travaux d’excavation au pylône 134 à Chandoline

La construction du pylône 134 à Chandoline a débuté en septembre 2019 par les travaux d’excavation. Cette phase de travaux consiste à creuser des puits au droit des 4 futurs pieds du pylône.

Pelle mécanique, marteau piqueur, et même minage : différentes techniques sont utilisées pour creuser le sol selon sa nature.

Une fois les puits creusés, le ferraillage puis le bétonnage de la première phase est réalisé. Après la pose de l’embase, la 2ème phase de la fondation est exécutée. L’emprise au sol des 4 pieds est ici de 15 m x 15 m.

Travaux d’excavation au pylône 134, à Chandoline, le 17 septembre 2019
1/2

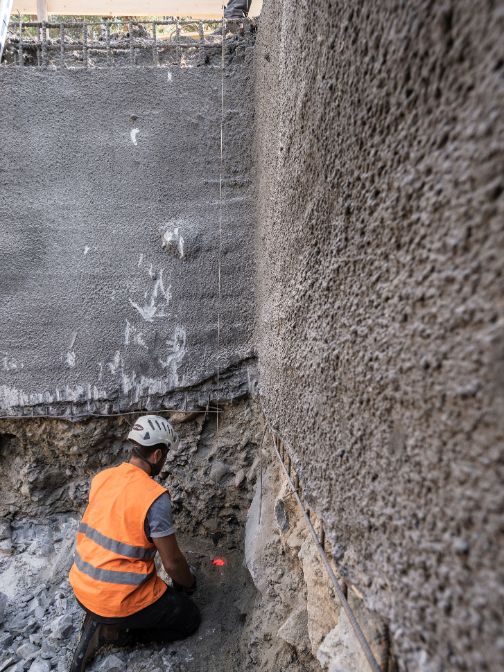

Travaux d’excavation au pylône 134, à Chandoline, le 17 septembre 2019
2/2: Travaux d’excavation au pylône 134, à Chandoline, le 17 septembre 2019

30 août 2019

Reprise des travaux

Le 19 août, les travaux ont repris sur les différents chantiers de la ligne. Ils avaient été interrompus, à la fin du mois de juillet, pour les habituelles vacances des entreprises du domaine de la construction.

13 août 2019

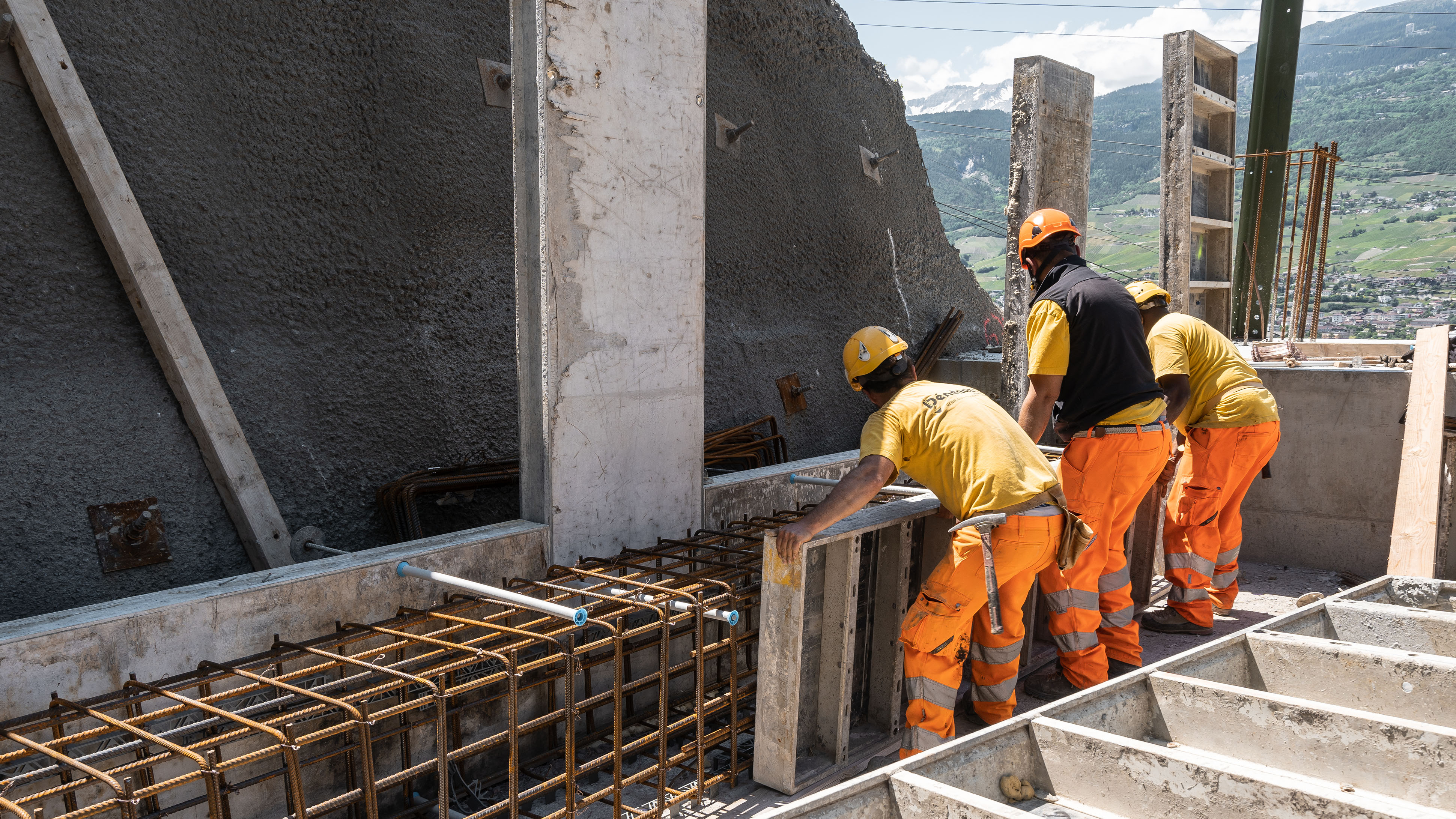

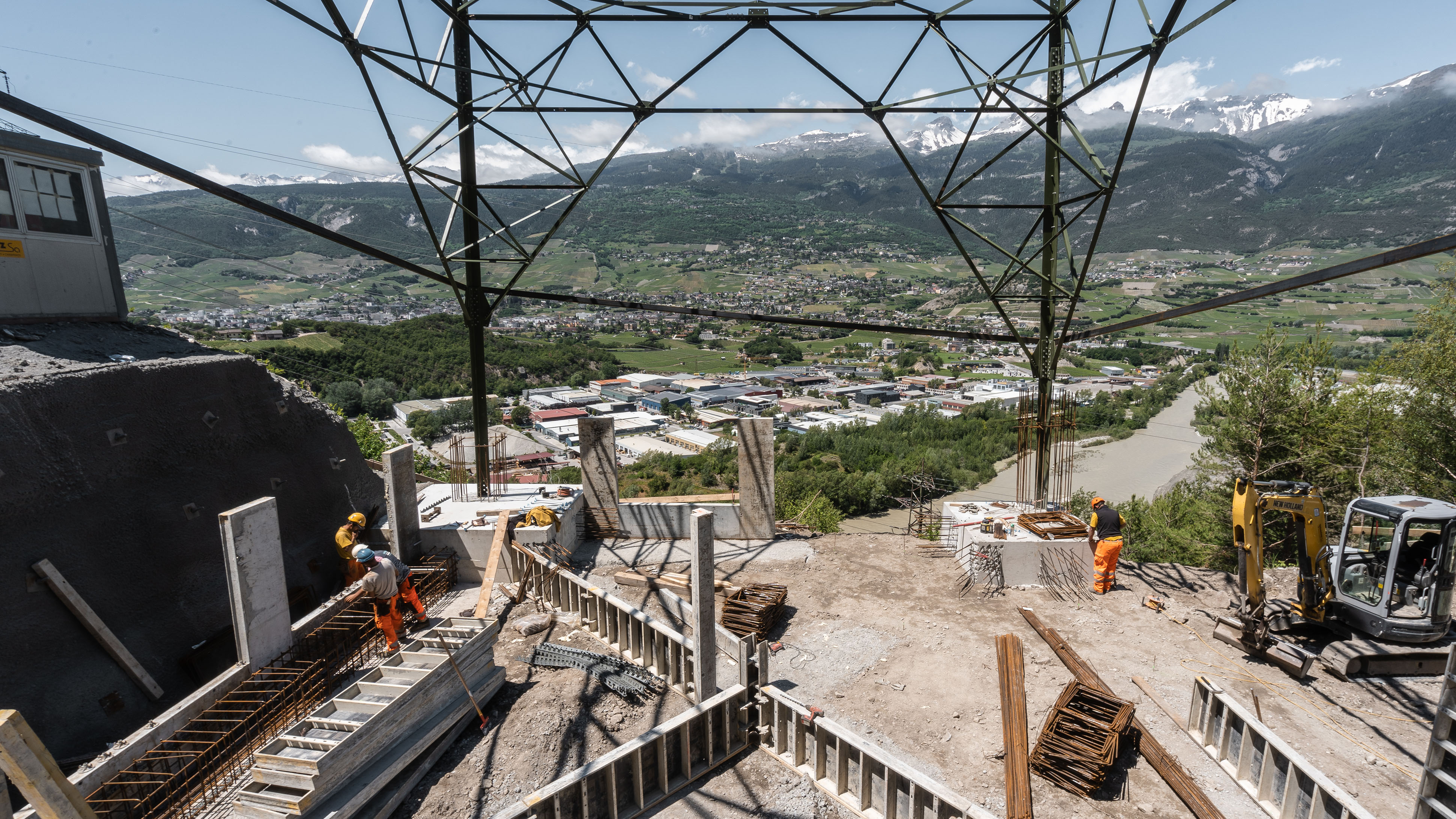

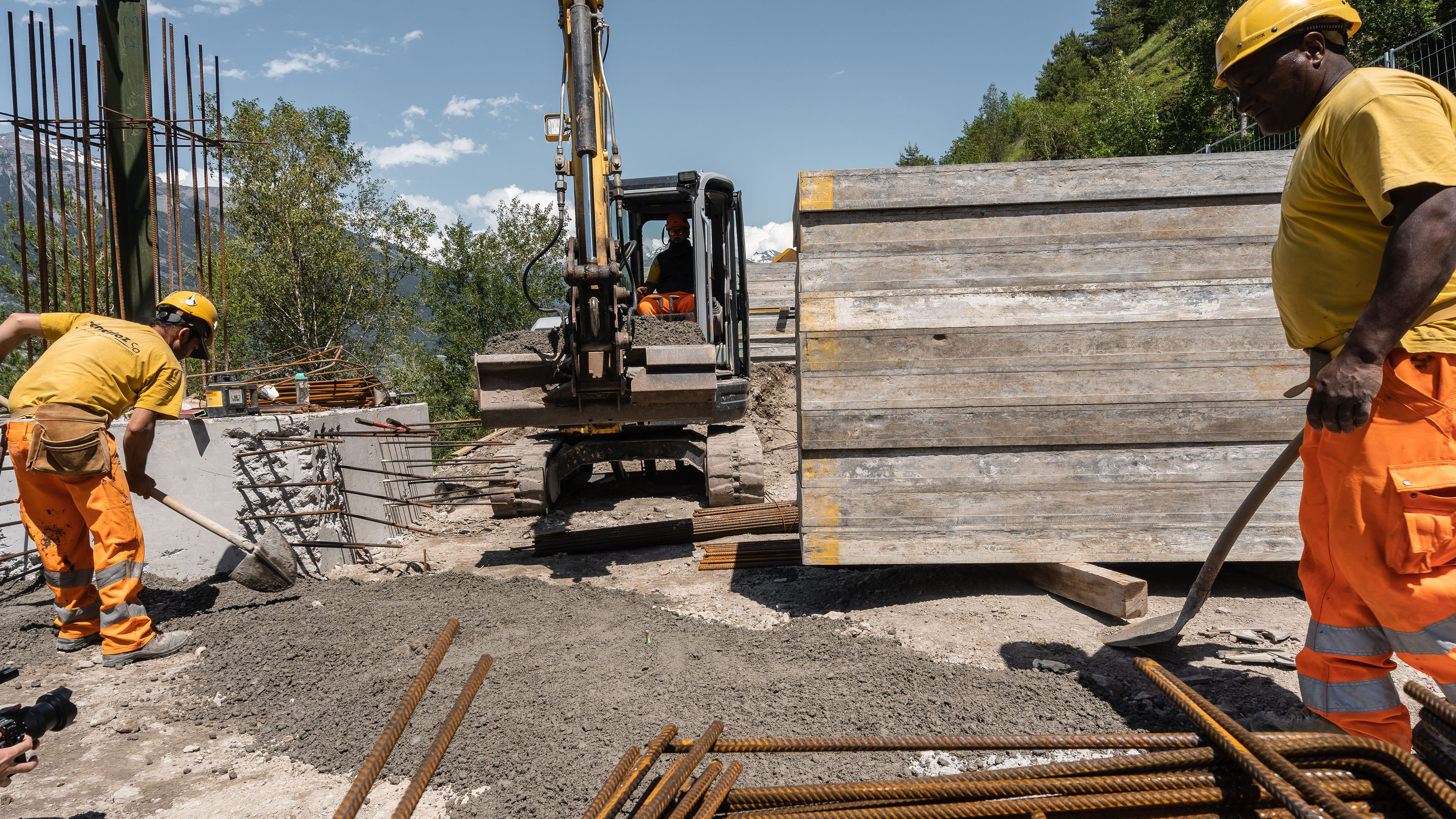

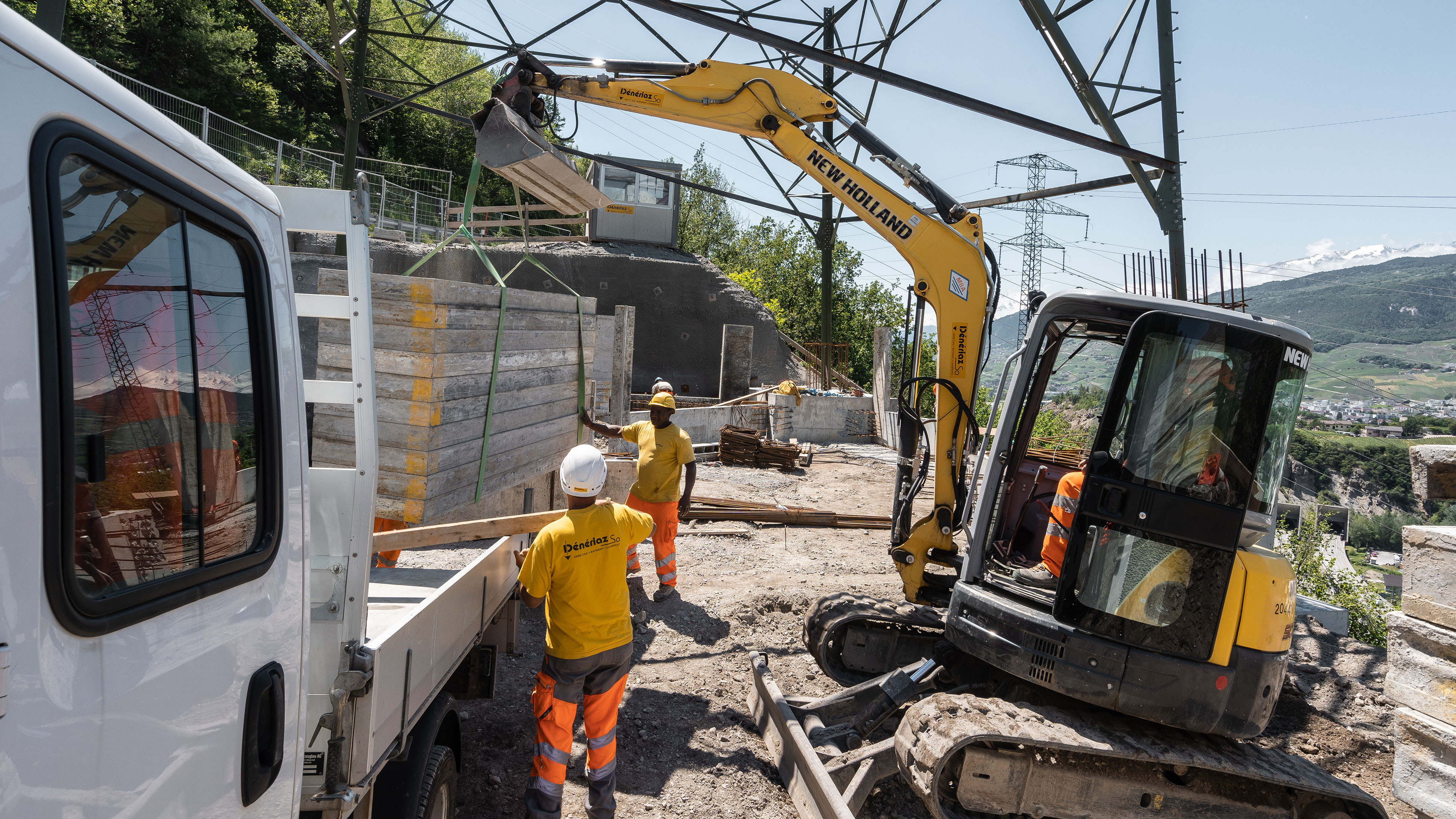

Travaux de coffrage au pylône 172 à Chippis

Situé dans une zone de mouvements de terrain, les fondations de ce pylône ont fait l’objet de travaux supplémentaires de renforcement.

Afin d’éviter des tassements différentiels entre les quatre fondations, un bétonnage de renforts latéraux et diagonaux a été réalisé. Les pieds du pylône ont été reliés par des poutres en béton armé pour la stabilisation du pylône.

Travaux de coffrage au pylône 172, à Chippis, le 12 juin 2019
1/4: Travaux de coffrage au pylône 172, à Chippis, le 12 juin 2019
Travaux de coffrage au pylône 172, à Chippis, le 12 juin 2019
2/4: Travaux de coffrage au pylône 172, à Chippis, le 12 juin 2019
Travaux de coffrage au pylône 172, à Chippis, le 12 juin 2019
3/4: Travaux de coffrage au pylône 172, à Chippis, le 12 juin 2019
Travaux de coffrage au pylône 172, à Chippis, le 12 juin 2019
4/4: Travaux de coffrage au pylône 172, à Chippis, le 12 juin 2019

12 juillet 2019

2ème phase de bétonnage des fondations

A la mi-juin dernier, la 2ème phase de bétonnage des fondations a été réalisée sur le pylône 157 à Chalais.

Une fois les travaux de réglage des bases terminés, nous réalisons le ferraillage puis le bétonnage de la 2ème phase afin de lier le pied du pylône à la fondation. Les socles ou cheminées sont bétonnés jusqu’à à une hauteur moyenne de 1,5 mètres au-dessus du niveau du sol.

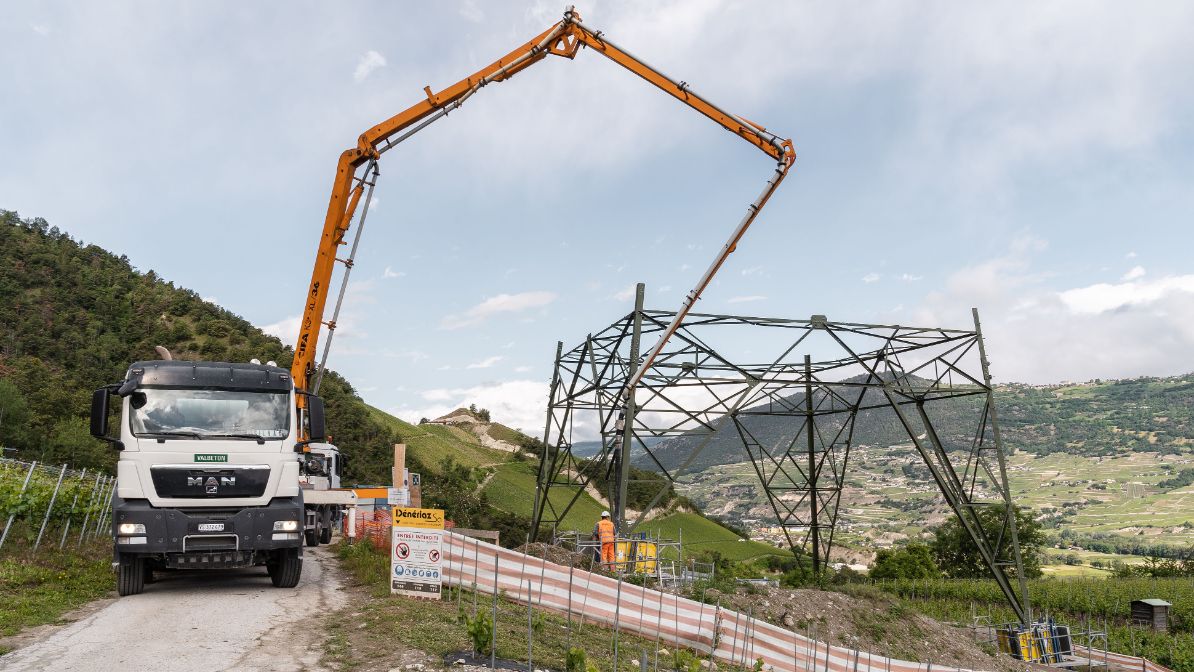

2ème phase de bétonnage du pylône 157, à Chalais, le 12 juin 2019
2ème phase de bétonnage du pylône 157, à Chalais, le 12 juin 2019

25 juin 2019

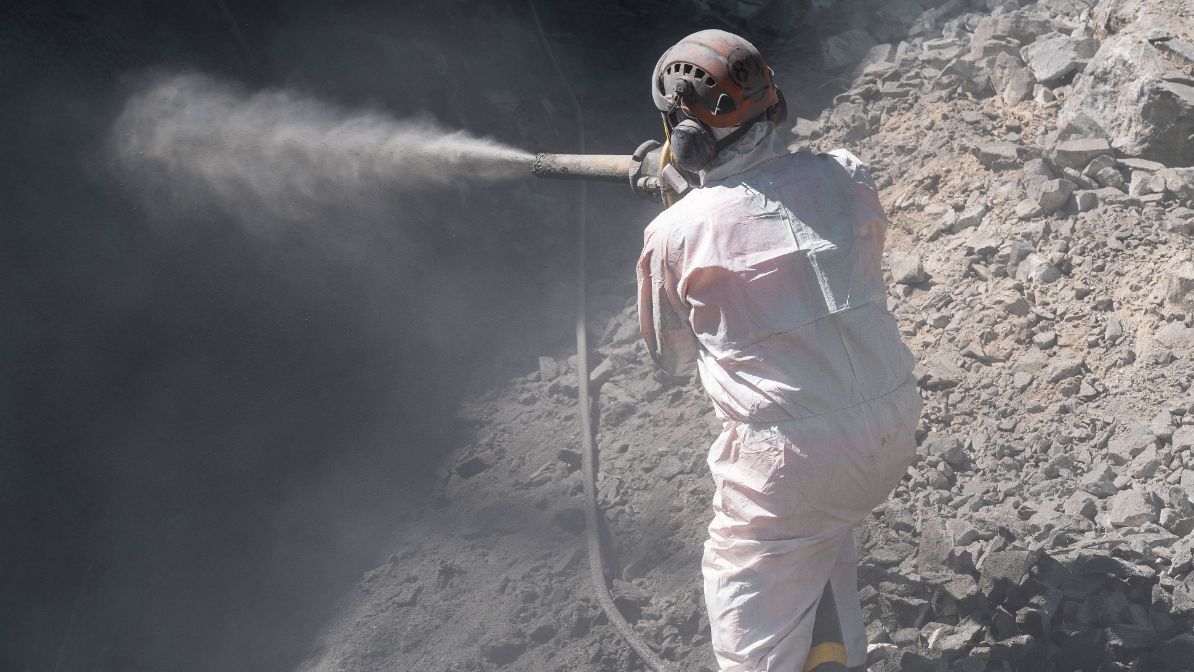

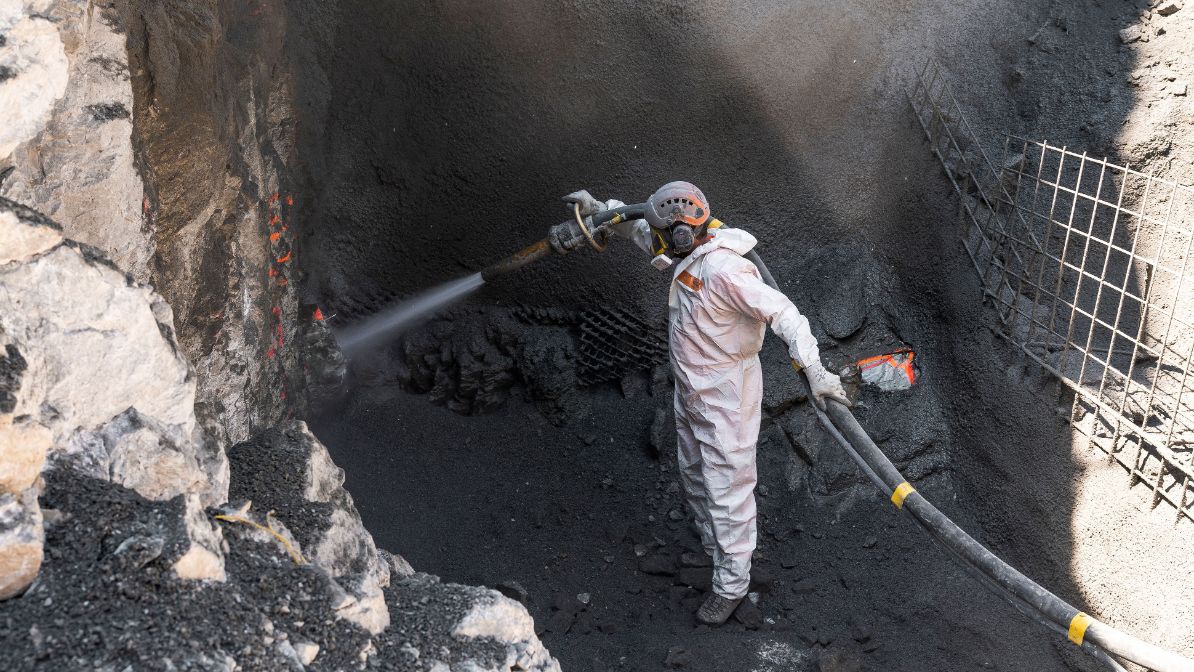

Le gunitage des fondations

Les travaux de gunitage sur le site du pylône 136 se sont déroulés en mai dernier. Cette méthode d’étayage est réalisée lors de chaque étape d’excavation des puits et avant le bétonnage des fondations.

Du béton est projeté contre les parois de la fouille pour les renforcer et les stabiliser. Le gunitage permet ainsi de garantir la sécurité durant les travaux de ferraillage et de bétonnage.

1/2: Gunitage des puits du pylône 136, à Bramois, le 16 mai 2019
2/2: Gunitage des puits du pylône 136, à Bramois, le 16 mai 2019

7 juin 2019

Le montage des bases

Les bases de plusieurs pylônes ont déjà été montées. A Chandoline, ces travaux ont été réalisés à la mi-mai sur le pylône 132.

Les monteurs ont assemblé les bases sur les fondations.

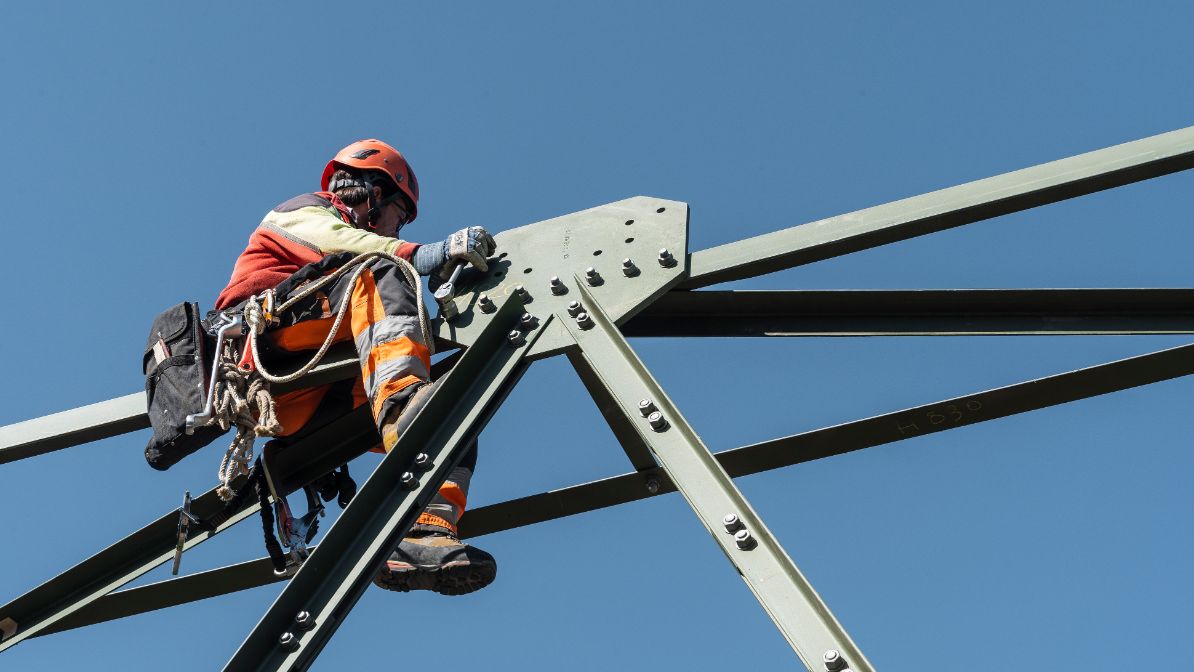

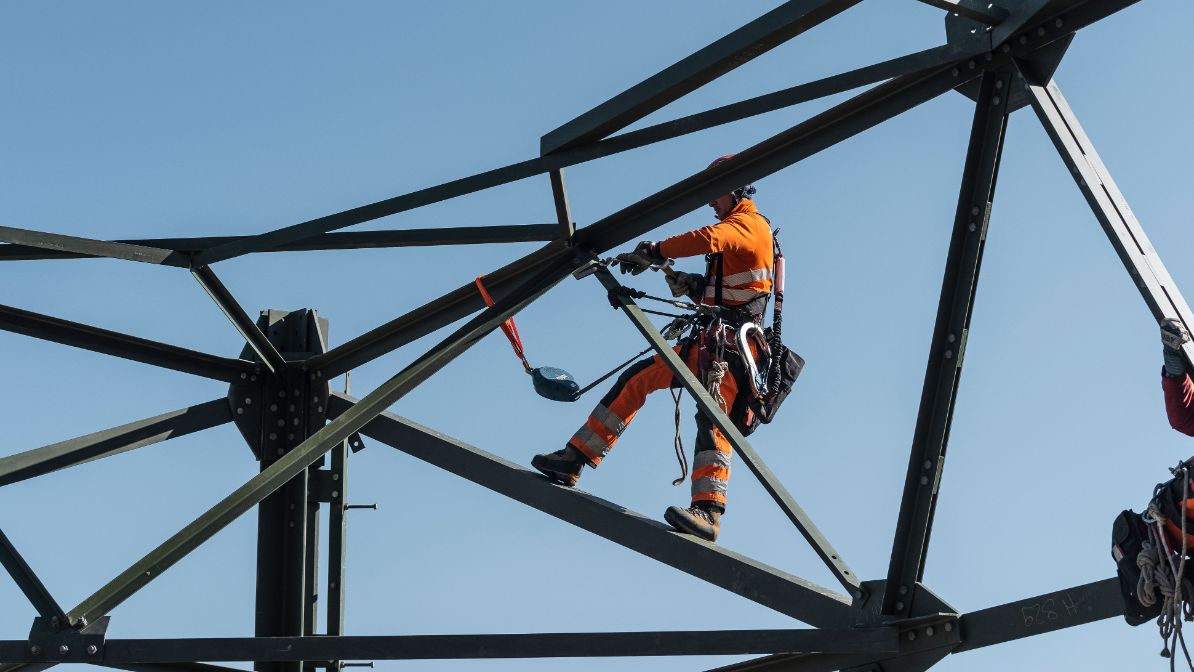

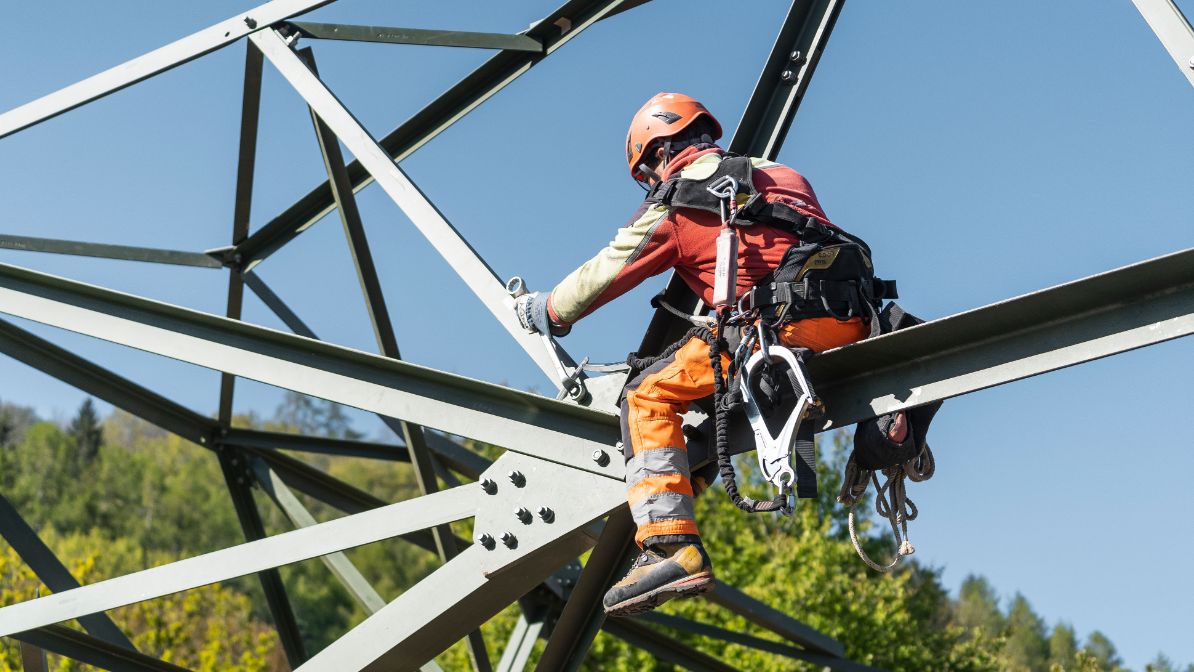

Montage de la base du pylône 132 à Chandoline, le 16 mai 2019
1/4: Montage de la base du pylône 132 à Chandoline, le 16 mai 2019
Montage de la base du pylône 132 à Chandoline, le 16 mai 2019
2/4: Montage de la base du pylône 132 à Chandoline, le 16 mai 2019
Montage de la base du pylône 132 à Chandoline, le 16 mai 2019
3/4: Montage de la base du pylône 132 à Chandoline, le 16 mai 2019
Montage de la base du pylône 132 à Chandoline, le 16 mai 2019
4/4: Montage de la base du pylône 132 à Chandoline, le 16 mai 2019

20 mai 2019

La suite des livraisons des bases de pylônes

La ligne Chamoson – Chippis continue son avancée. En ce début de mois de mai, les bases des pylônes ont été reçu pour les pylônes 156 et 158 à Chalais.

Une fois déposées en hélicoptère sur les lieux, les bases ont été ajustées sur les fondations existantes.

C’est à partir de cette structure que les pylônes pourront ensuite être montés.

25 avril 2019

Livraison des bases de pylônes

Conformément au planning du projet, la livraison des bases a eu lieu le 15 avril pour 6 pylônes de la ligne Chamoson – Chippis :

  • 135-136 à Bramois
  • 157-158 à Chalais
  • 166-167 à Chippis

La base est montée en deux étapes. D’abord, les différents éléments sont livrés en pièces détachées à Sion, puis transportés et assemblés sur chacun des sites.

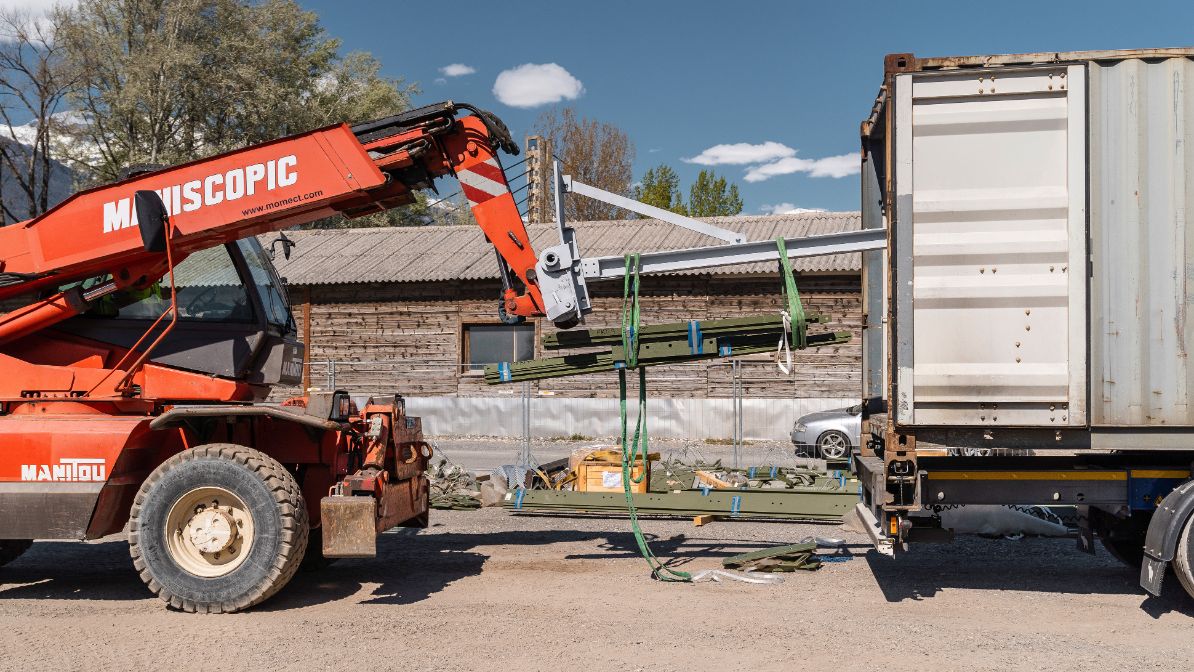

Livraison des bases à la place de chantier de Sion, le 15 avril 2019
1/3: Livraison des bases à la place de chantier de Sion, le 15 avril 2019

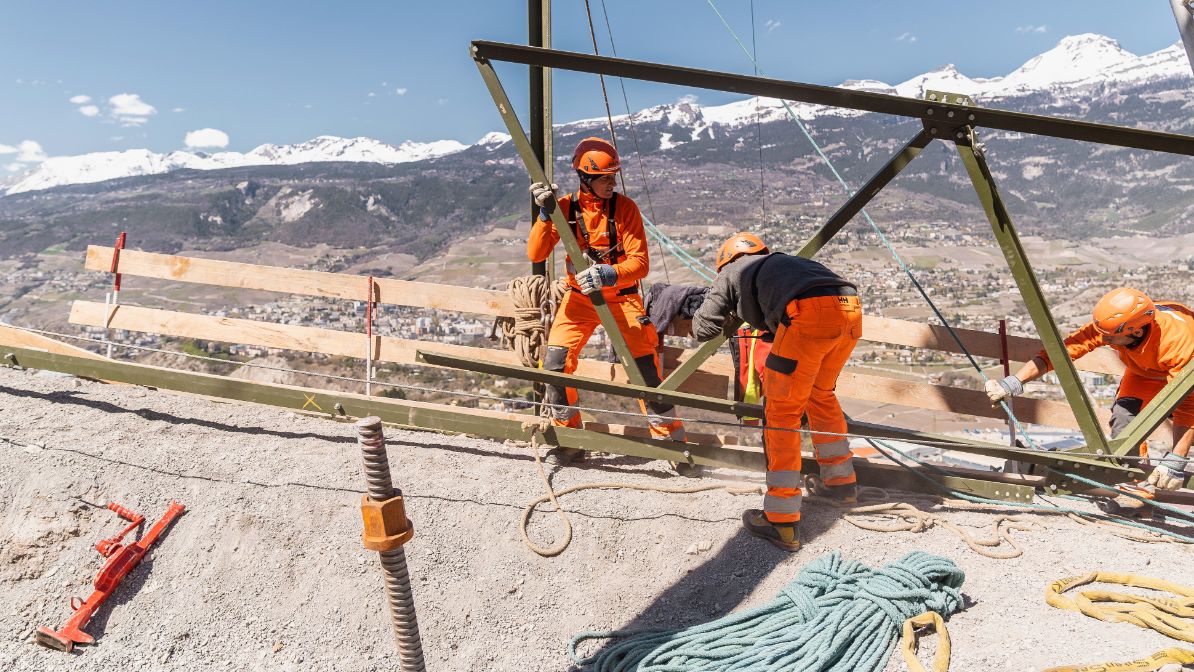

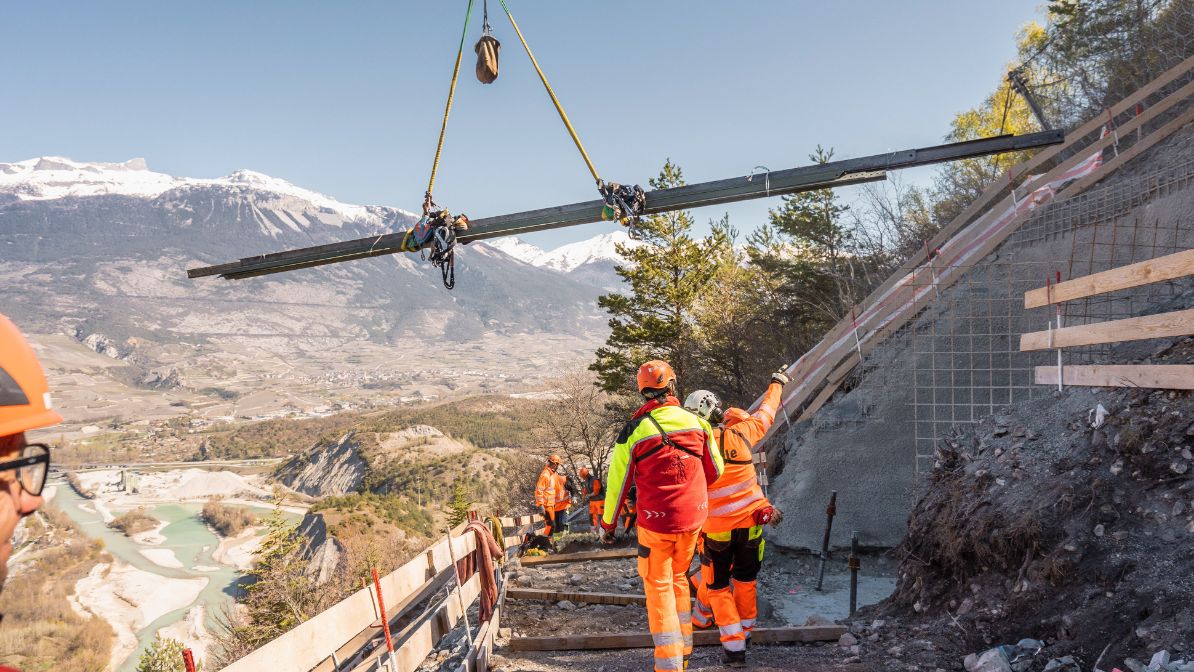

Assemblage de la base du pylône 171 à Chippis, le 15 avril 2019
2/3: Assemblage de la base du pylône 171 à Chippis, le 15 avril 2019
Assemblage de la base du pylône 171 à Chippis, le 15 avril 2019
3/3: Assemblage de la base du pylône 171 à Chippis, le 15 avril 2019

1er avril 2019

Premiers éléments métalliques de la ligne montés à Chalais

Le montage des bases des pylônes 164 et 165 est terminé depuis le début mars 2019. Les premiers éléments métalliques de la ligne sont désormais visibles sur les hauts de Chalais.

La deuxième phase de bétonnage des fondations de ces deux pylônes aura lieu en avril. Tout sera donc prêt pour le montage complet des pylônes 164 et 165 en juin prochain.

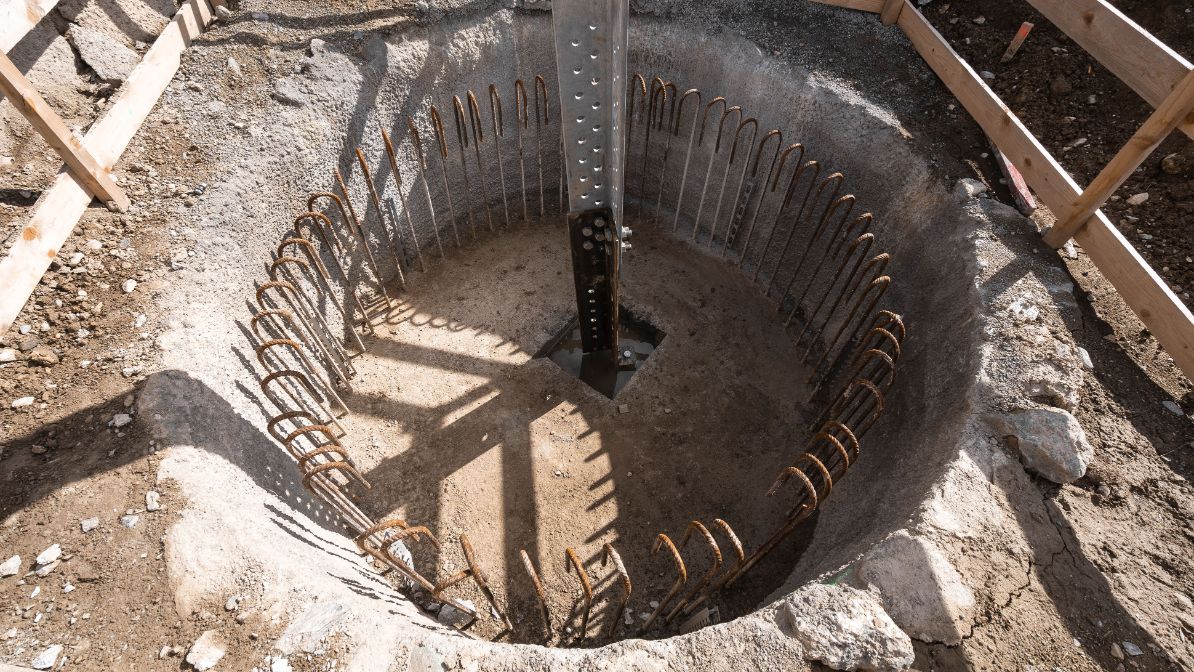

Montage de la base d’un pied du pylône 164 à Chalais, le 8 mars 2019.
1/3: Montage de la base d’un pied du pylône 164 à Chalais, le 8 mars 2019

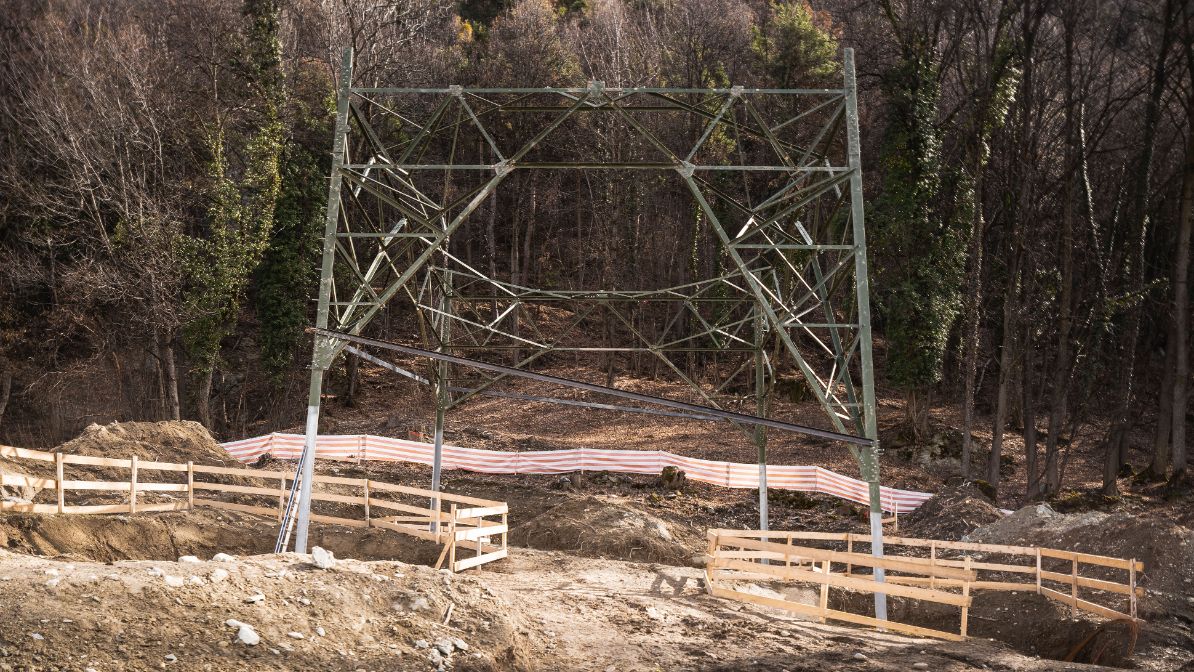

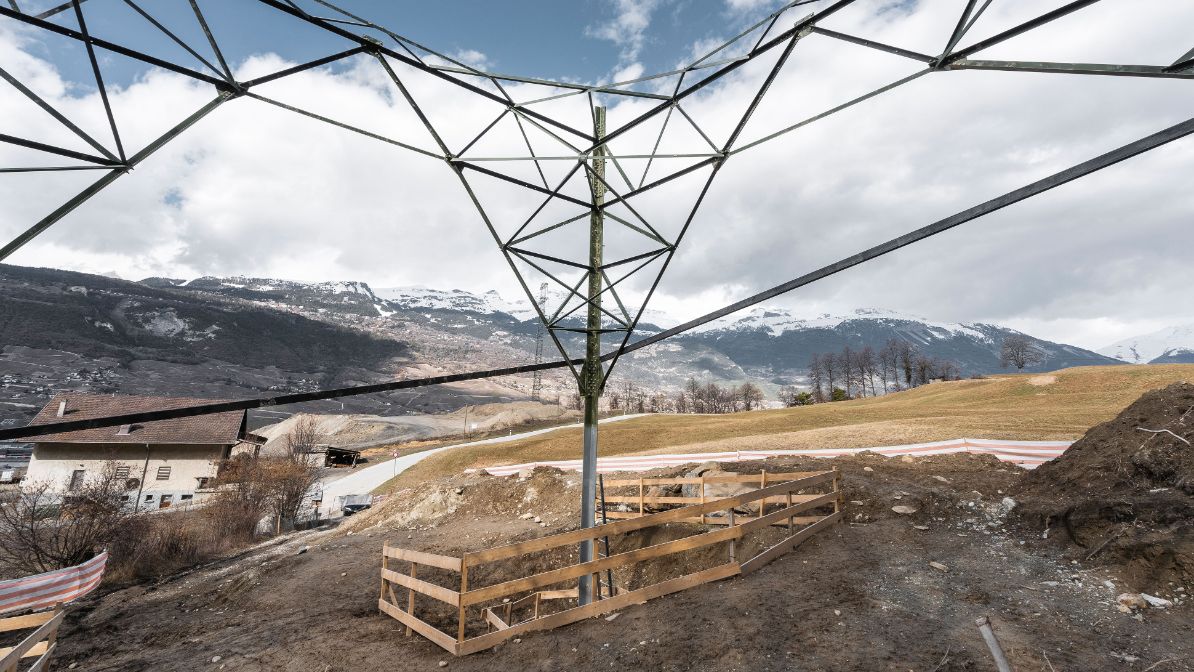

Base du pylône 165 à Chalais, le 8 mars 2019
2/3: Base du pylône 165 à Chalais, le 8 mars 2019
Base du pylône 165 à Chalais, le 8 mars 2019
3/3: Base du pylône 165 à Chalais, le 8 mars 2019

19 mars 2019

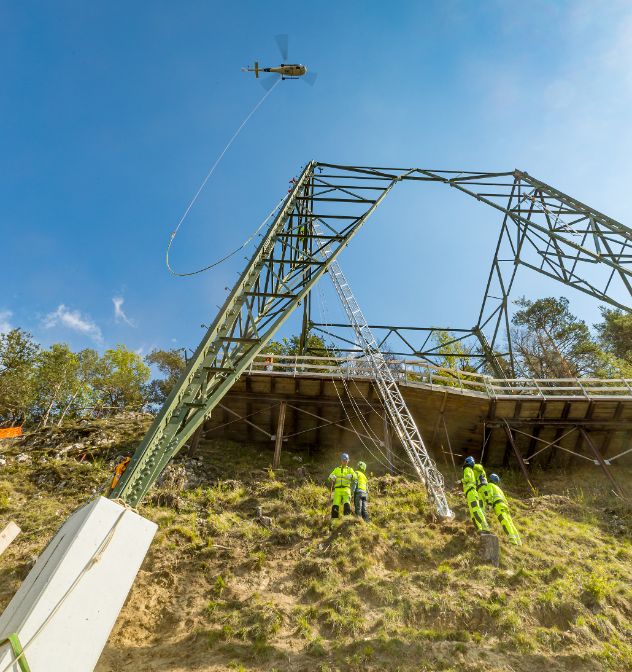

Pylône 135 à Bramois : bétonnage des fondations par hélicoptère

Les travaux de bétonnage des fondations du pylône 135 se sont déroulés le 8 mars 2019. Ce pylône est inaccessible par route et c’est donc par les airs que le béton a été acheminé sur les lieux.

Les travaux d’ancrage de la base et la deuxième phase de bétonnage des fondations de ce pylône auront lieu en mai prochain.

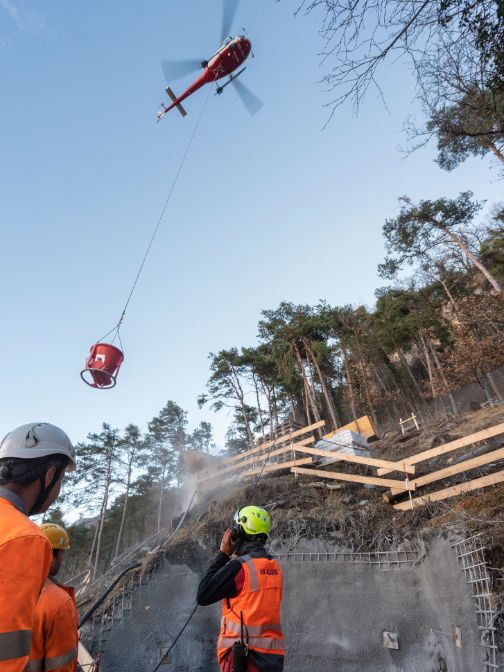

Transport du béton par hélicoptère, pylône 135 à Bramois, le 8 mars 2019
Transport du béton par hélicoptère, pylône 135 à Bramois, le 8 mars 2019

1er mars 2019

Le chantier a repris en 2019, comme prévu dans le planning

Sur les tronçons 3, 4 et 5, entre Chamoson et Grône, les travaux préparatoires ont démarré en janvier. Ils permettent de dégager le terrain pour la construction des fondations.

Dès avril, c’est sur les tronçons 1 et 2 que le montage des pylônes commencera. Les premiers d’entre eux seront visibles, depuis Sion et Chalais, au printemps.

Tous les détails de l’avancée du projet sont dans le tous-ménages de février à télécharger.

25 février 2019

L’avancée des travaux en 2018

Une année après le début des travaux de la ligne Chamoson – Chippis, le projet est déjà bien avancé.

En effet, des chantiers ont démarré sur les deux premiers des cinq tronçons de la ligne, entre Chalais et Sierre et entre Sion et Saint-Léonard, à flanc de coteau.

Aux emplacements des futurs pylônes, la végétation avait été dégagée et des piquets avaient été plantés pour délimiter les constructions, c’est la méthode dite de piquetage.

Depuis la fin du mois d’août, des fondations ont été bétonnées sur ces tronçons. En parallèle de la construction à proprement parler, des dispositifs de protection de certains chantiers ont été installés, tels que :

  • Des barres de renforcement pour soutenir les rochers apparents
  • Des filets métalliques pour protéger des éventuelles chutes de pierres

D’autres mesures de protection de la ligne seront mises en place, suivant les différentes zones de dangers naturels.

La reprise des travaux a débuté à mi-février 2019. Le montage des premiers pylônes sur ces deux tronçons est prévu dès avril 2019. Les autres segments de la ligne Chamoson – Chippis verront aussi des chantiers démarrer, pour une mise en service en 2021.

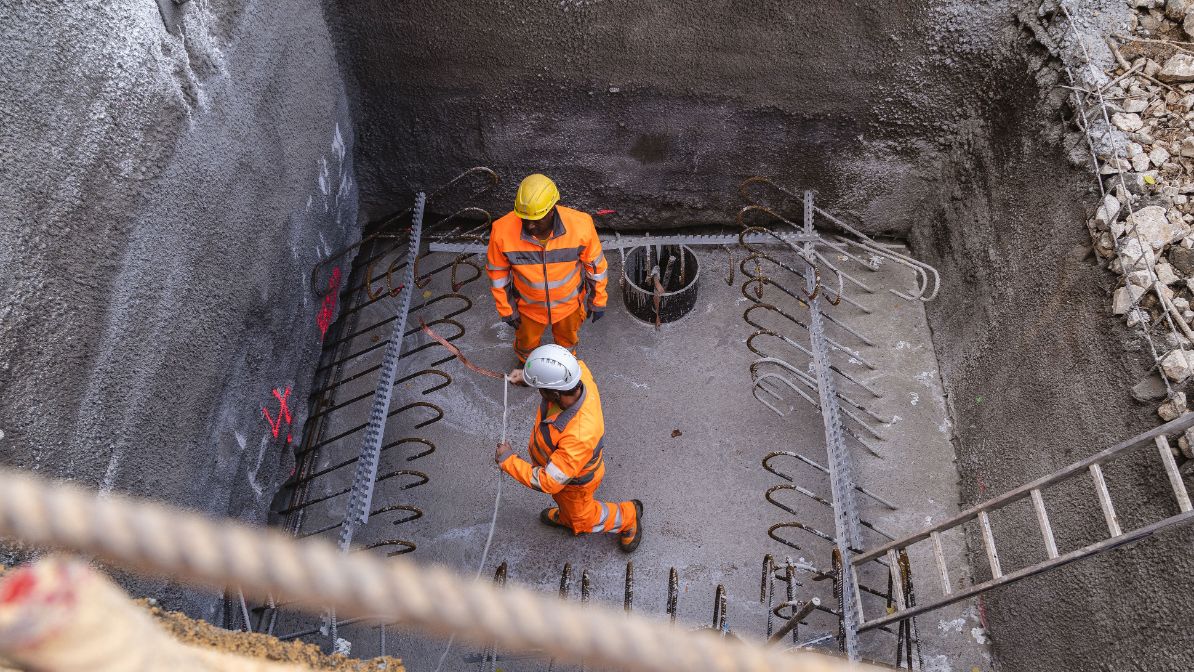

Ferraillage des fondations du pylône 130 à Chandoline, le 31 octobre 2018
1/9: Ferraillage des fondations du pylône 130 à Chandoline, le 31 octobre 2018

Chantier du pylône 130 à Chandoline, le 31 octobre 2018
2/9: Chantier du pylône 130 à Chandoline, le 31 octobre 2018

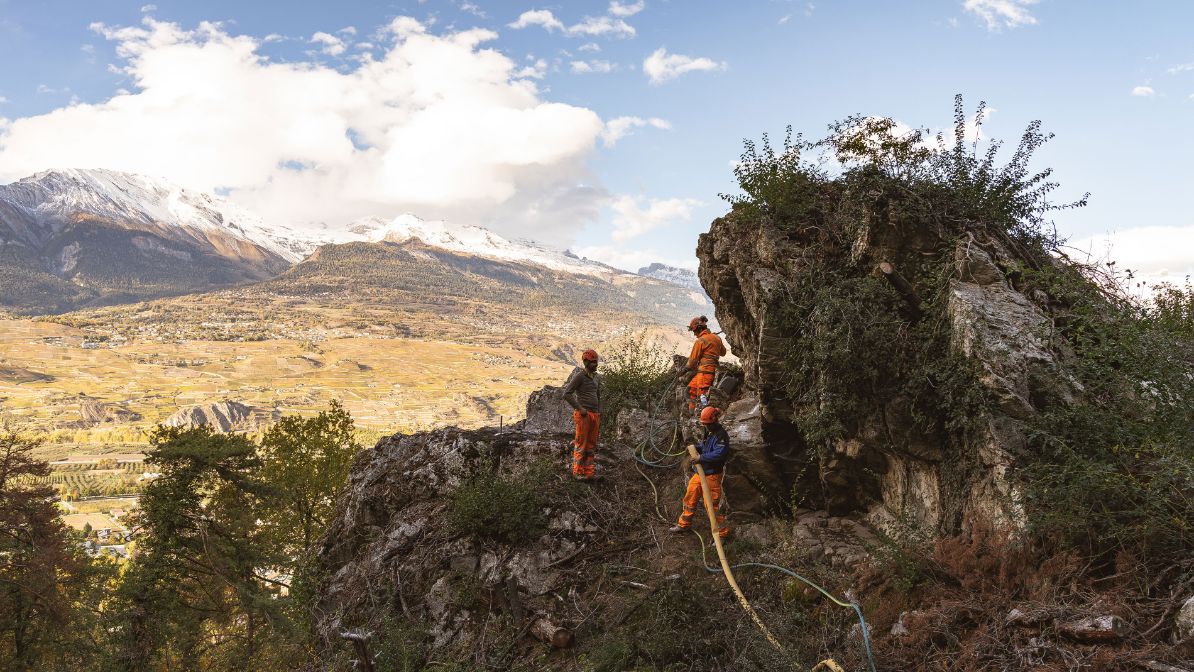

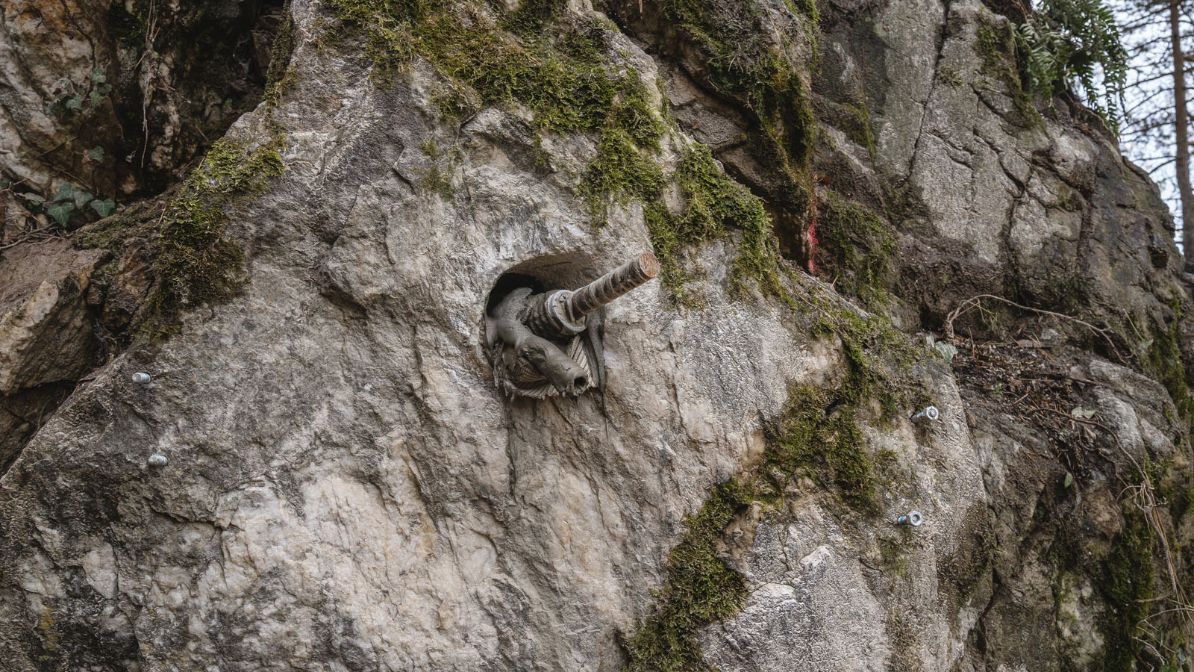

Travaux de stabilisation de la falaise au pylône 136 à Bramois, le 31octobre 2018
3/9: Travaux de stabilisation de la falaise au pylône 136 à Bramois, le 31octobre 2018
Travaux de stabilisation de la falaise au pylône 136 à Bramois, le 9 novembre 2018
4/9: Travaux de stabilisation de la falaise au pylône 136 à Bramois, le 9 novembre 2018

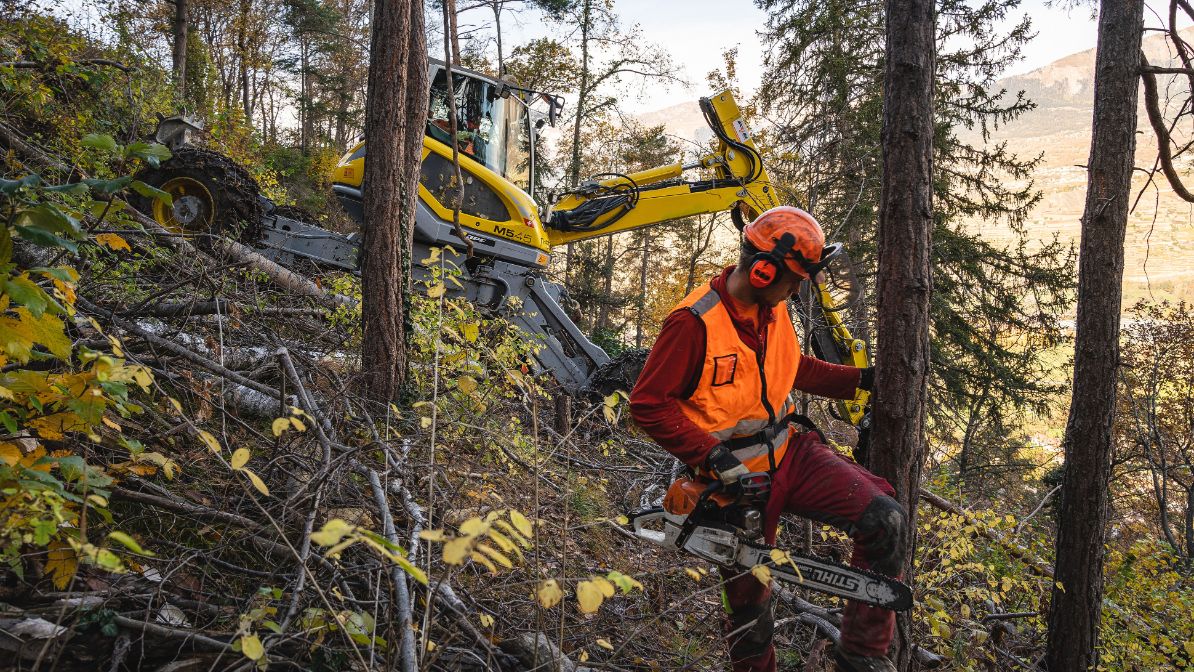

Ouverture d’un accès pour la pelle mécanique au pylône 135 à Bramois, le 9 novembre 2018
5/9: Ouverture d’un accès pour la pelle mécanique au pylône 135 à Bramois, le 9 novembre 2018

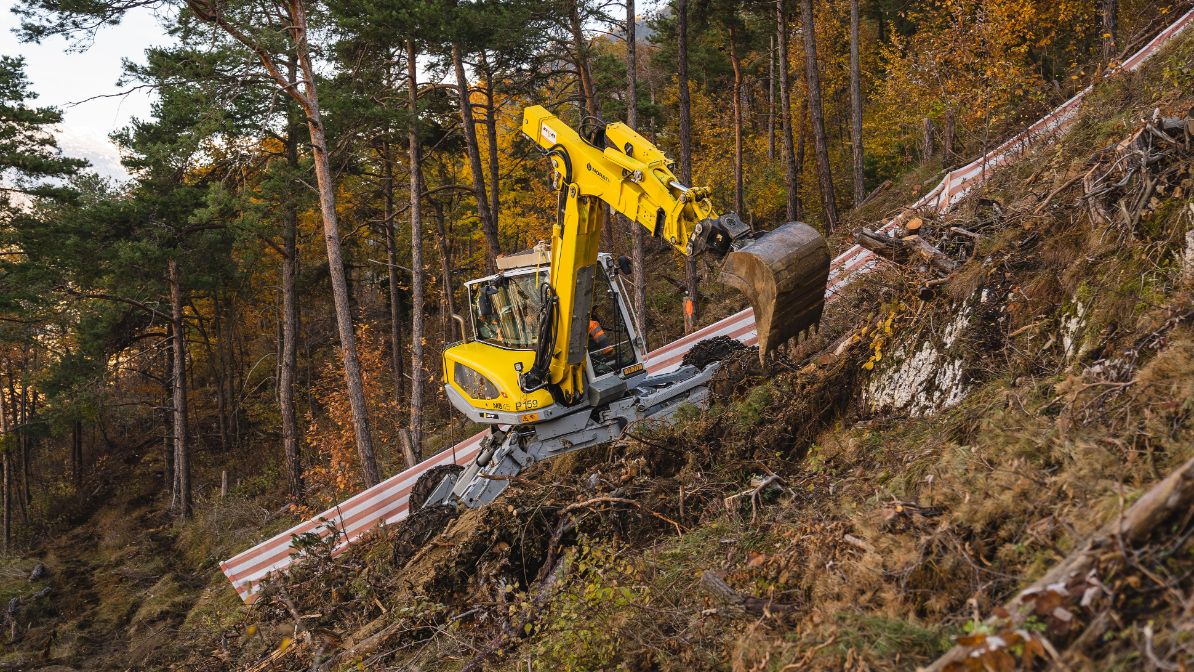

Début du terrassement au pylône 135 à Bramois, le 9 novembre 2018
6/9: Début du terrassement au pylône 135 à Bramois, le 9 novembre 2018
Travaux de stabilisation de la falaise au pylône 136 à Bramois, le 9 novembre 2018
7/9: Travaux de stabilisation de la falaise au pylône 136 à Bramois, le 9 novembre 2018

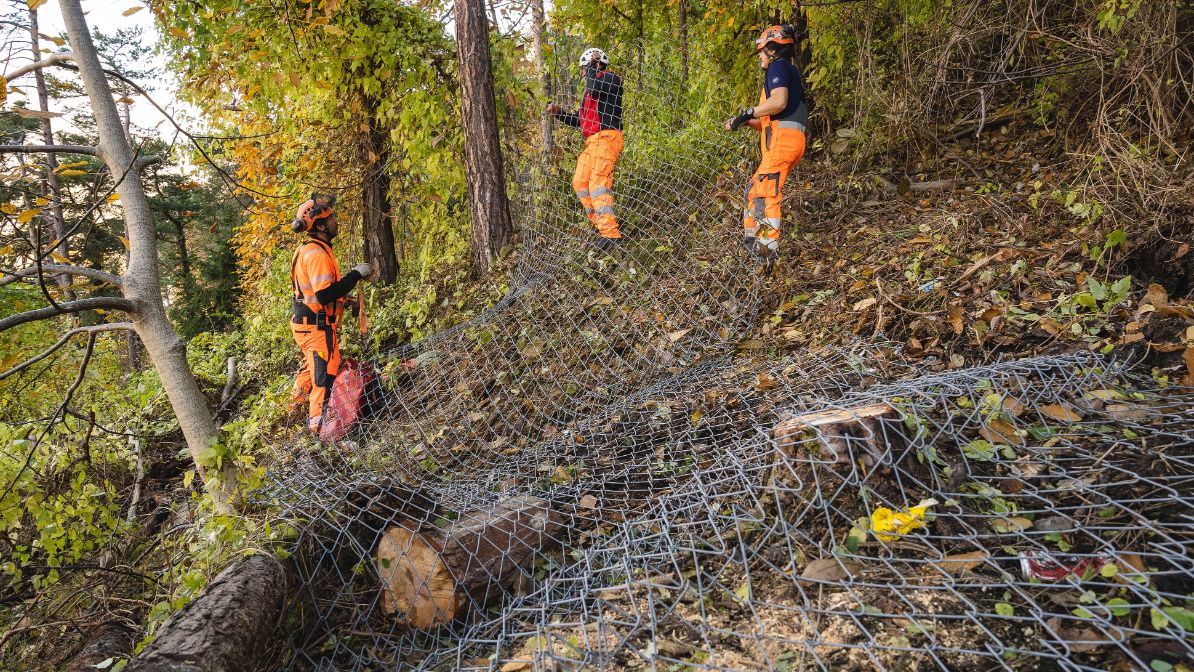

Pose de filets de protection pare-pierres au pylône 135 à Bramois, le 9 novembre 2018
8/9: Pose de filets de protection pare-pierres au pylône 135 à Bramois, le 9 novembre 2018

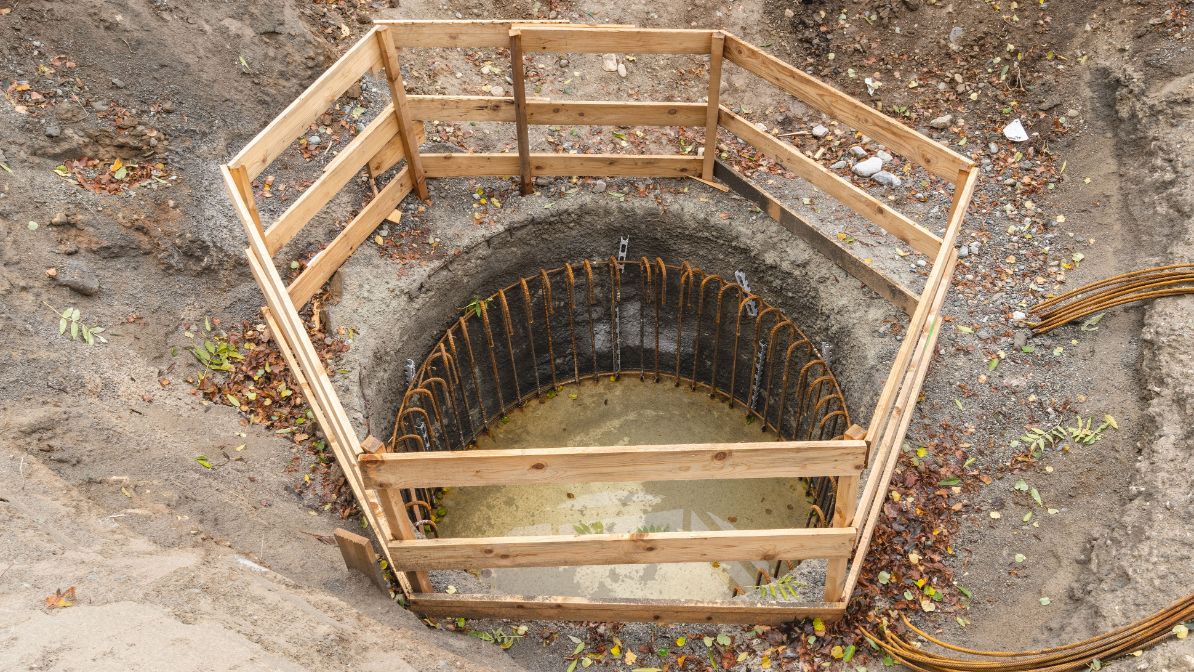

1ère étape de construction d’un pied du pylône 165 à Chippis, le 31 octobre 2018
9/9: 1ère étape de construction d’un pied du pylône 165 à Chippis, le 31 octobre 2018

Téléchargements

Contact

Titre

Veuillez sélectionner le titre.

Veuillez entrer votre prénom.

Veuillez entrer votre nom.

Veuillez entrer une adresse e-mail valide.

Veuillez entrer votre message.

Veuillez cocher la case.
