Sommaire
Depuis le 11 novembre 2022, du courant circule sur la ligne à très haute tension étendue entre Pradella et La Punt. Cela permettra d’éliminer une congestion dans le réseau de transport suisse. La ligne Pradella – La Punt est importante pour la sécurité d’approvisionnement du canton des Grisons et de toute la Suisse. En guise de mesure de substitution du projet, 1100 pylônes de réseau de distribution ont été démontés en Engadine.
Projet

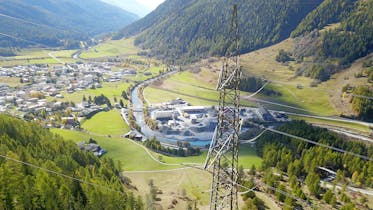

Un pylône supporte habituellement une ligne sur chaque côté. Entre La Punt et Zernez, les pylônes électriques ne supportent actuellement qu’une ligne sur un seul côté. À l'époque de la construction de la ligne dans les années 60, le besoin de transport était plus faible qu'aujourd'hui. Swissgrid a désormais complété tout le tracé de 50 km entre Pradella et La Punt avec une deuxième ligne de 380 kV. Aujourd’hui, les pylônes supportent donc une ligne sur chaque côté. Cela a des effets positifs sur les émissions: la ligne peut désormais être exploitée de telle sorte que les champs électromagnétiques des deux lignes se neutralisent en partie et que les émissions seront plus faibles qu’auparavant.

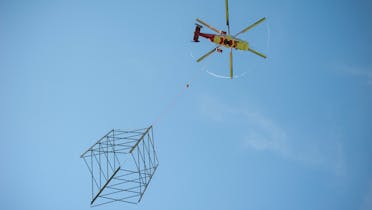

Démantèlement de 1100 pylônes grâce au câblage souterrain de la ligne 110 kV
Comme mesure de compensation au projet de réseau Pradella – La Punt, les Engadiner Kraftwerke (EKW) ont remplacé la ligne aérienne de 60 kV entre Pradella et Bever par une ligne câblée souterraine de 110 kV. L'énergie de la centrale électrique Ova Spin est désormais transportée via cette ligne souterraine. Le premier tronçon entre Pradella et Zernez a été mis en service en été 2019. Le deuxième tronçon entre Zernez et Bever a été achevé en automne 2019. Le démantèlement de 1100 pylônes allège considérablement le paysage. Le projet a en outre permis le câblage de la ligne de 16 kV et le raccordement des communes à l'Internet haut débit.
Comparaison avec une variante câblée
Le projet a été comparé sur toute la ligne et sur 4 sections partielles à une nouvelle ligne câblée 380 kV. La comparaison a été réalisée suivant le modèle d'évaluation pour des lignes de transport de l'Office fédéral de l'Energie (OFEN). La comparaison a mis en évidence que les coûts supplémentaires d'un câblage complet ou partiel seraient disproportionnés et n'entraîneraient qu'une amélioration partielle du paysage.
Historique du projet
Le projet Pradella – La Punt a été lancé dans les années 1990 avec une procédure préliminaire d'étude de l'impact sur l'environnement (EIE). En janvier 2000, les travaux d'étude de projet ont été ajournés en raison de l'ouverture imminente du marché, des retards dans les projets de construction de lignes transfrontalières ainsi que des exigences issues de la procédure préliminaire de l'EIE.
En 2007, les travaux de projet ont repris avec l'élaboration du concept détaillé et du rapport sur les répercussions environnementales. Un an plus tard, le contrôle du PSE fut réalisé à la demande de l'organe d'autorisation compétent, l'Office fédéral de l'énergie (OFEN), à l'aide du plan sectoriel des lignes de transport d'électricité (PSE). En décembre 2008, l'OFEN décida que l'on pouvait renoncer à une procédure PSE sur la base du contrôle du PSE réalisé. En revanche, il convenait de réaliser un contrôle EIE.
Le projet et le rapport sur les répercussions environnementales furent remaniés en 2009 et en 2010 conformément aux directives de l'OFEN. À la fin du mois d'octobre 2010, le rapport d'impact sur l'environnement (RIE) a été remis à l'Inspection fédérale des installations à courant fort (ESTI) en premier examen et pour approbation du cahier des charges. En février 2011 une inspection a eu lieu avec les services spécialisés cantonaux et fédéraux sous la direction de l'Office fédéral de l'environnement (OFEV). Le RIE a été remanié sur la base de cette visite.
Des séances d'information destinées aux communes, aux organisations pour la protection de l'environnement, au grand public ainsi qu'à la presse ont eu lieu à Zernez en janvier 2012. Entre avril 2012 et novembre 2013, les documents de demande furent révisés de manière approfondie sur la base du nouveau système d'évaluation pour les lignes de transport de l'OFEN et à cause de différentes décisions du Tribunal. La procédure d'approbation des plans (PAP) a été initiée par la remise du dossier des plans à l'Inspection fédérale des installations à courant fort le 9 décembre 2013. En mai 2016, l'Inspection fédérale des installations à courant fort a accordé le permis pour l'extension de la ligne de 380 kV entre Pradella et La Punt.
Avancement et planification du projet

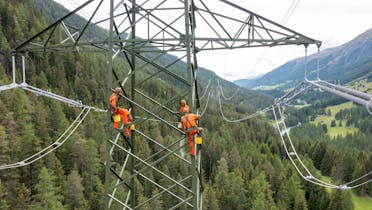

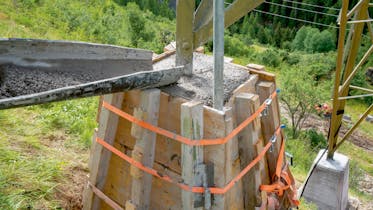

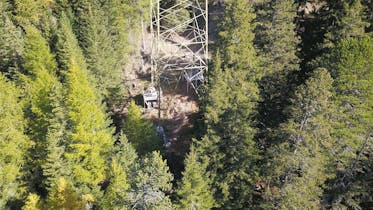

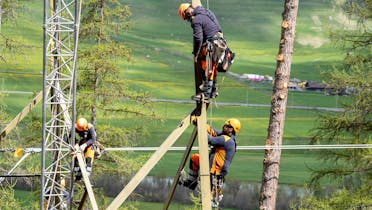

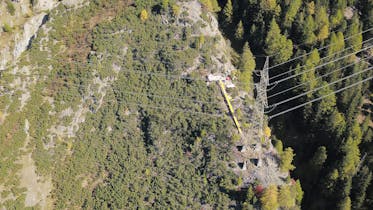

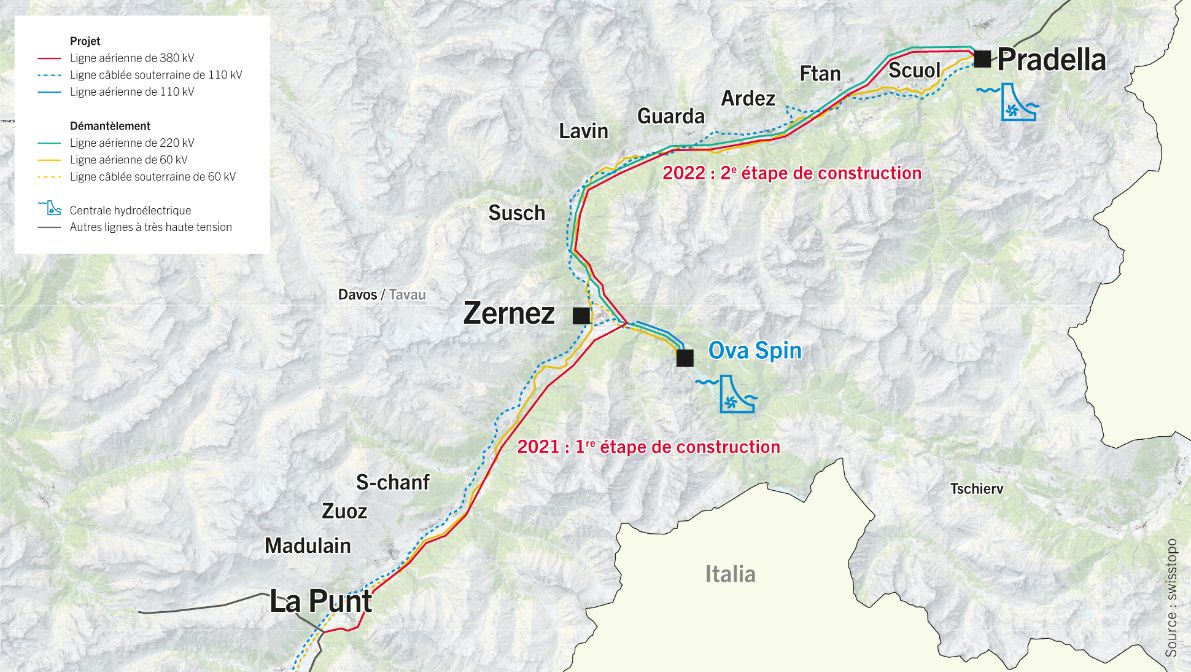

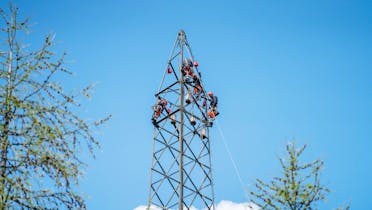

Swissgrid a réalisé les travaux de génie civil de 2017 jusqu'à l'automne 2019. Pendant cette période, les fondations de tous les pylônes ont été renforcées et les socles en béton rénovés. L’étape suivante a consisté à renforcer les pylônes ou à les remplacer lorsque cela était nécessaire. Swissgrid prévoyait la première étape des travaux (de Zernez à La Punt) pour 2021, la deuxième étape (de Pradella à Zernez) devait suivre en 2022.
