Im Rahmen dieses Projekts wurde das Pumpspeicherkraftwerk Nant de Drance an das Höchstspannungs-netz angeschlossen. Der Anschluss des Kraftwerks ist in drei Leitungsabschnitte unterteilt:
Le Verney – La Bâtiaz
Bau einer neuen 2 x 380-kV-Kabelleitung als Ersatz für die bestehende 220-kV-Freileitung, die das Rhônetal auf einer Länge von 1,2 km durchquert. Seit dem 1. April 2022 ist dieser Abschnitt in Betrieb.
La Bâtiaz – Châtelard
Bau einer neuen 2 x 380-kV-Freileitung von 12,5 km Länge als Ersatz für die bestehende 220-kV-Leitung. Seit 2018 ist dieser Abschnitt in Betrieb.
Châtelard – Nant de Drance
Bau einer neuen 2 x 380-kV-Kabelleitung von 6,5 km Länge innerhalb der Kaverne als Verbindung zwischen dem Kraftkwerk Nant de Drance und dem Unterwerk Châtelard. Seit 2018 ist dieser Abschnitt in Betrieb.
Unterwerke
Das Projekt umfasst drei Unterwerke: das Unterwerk Nant de Drance (380 kV) in der Kaverne, das Unterwerk Châtelard mit einem 380/220-kV-Transformator und das Unterwerk La Bâtiaz, das mit 380-kV-Anlagen ausgestattet ist. Diese drei Unterwerke sind seit 2018 in Betrieb.
Projekt
Projektablauf

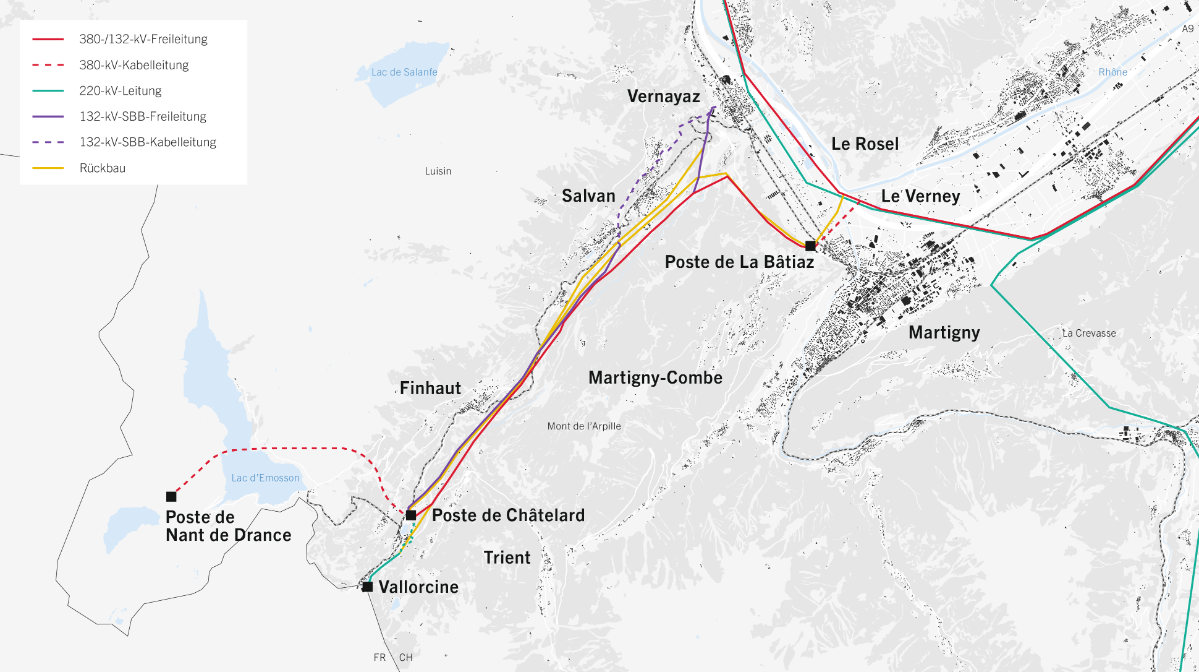

Für den Anschluss des Pumpspeicherkraftwerks Nant de Drance sind mehrere 380-kV-Freileitungen und -Erdkabel zwischen Nant de Drance und der Rhône-Ebene bei Martigny, eine 132-kV-SBB-Leitung zwischen Châtelard und Vernayaz sowie eine 220-kV-Leitung zwischen Châtelard und Vallorcine nötig. Alle diese Anlagen sind in Betrieb. Die alte 132/220-kV-Freileitung Le Châtelard – La Bâtiaz wurde 2019 demontiert.
132-kV-SBB-Leitung Le Châtelard – Vernayaz
Die neue SBB-Leitung ist Teil des Swissgrid Netzprojekts, welches das Kraftwerk Nant de Drance an das Stromübertragungsnetz anschliesst. Die neue Leitung wird von Le Trétien nach Les Combasses oberir-disch verlaufen und dann von Les Combasses nach Vernayaz unterirdisch. Die Bauarbeiten haben im Juli 2022 begonnen. Die unterirdische Verkabelung der neuen SBB-Leitung von Les Combasses nach Ver-nayaz und die Demontage der bestehenden SBB-Freileitung sind Teil der Ausgleichsmassnahmen für den Bau der neuen Höchstspannungsfreileitung Le Châtelard – La Bâtiaz. Auf dem Abschnitt Le Châtelard – Le Trétien werden keine Arbeiten durchgeführt. Dieser oberirdische Teil der SBB-Leitung Le Châtelard – Vernayaz bleibt unverändert.
Die Bauarbeiten für die neue SBB-Leitung Le Châtelard – Vernayaz haben im Juli 2022 begonnen. Sie wurden Ende 2024 mit der Demontage der derzeitigen SBB-Freileitung abgeschlossen.
Interviews mit den Projektbeteiligten
Vertreter der wichtigsten Beteiligten am Projekt zum Anschluss des Kraftwerks Nant de Drance äussern sich zum Thema:
Mensch & Umwelt
Landschaft
Die neue 380-kV-Freileitung Châtelard – La Bâtiaz wurde in der Trientschlucht in 800 Meter Höhe am Waldrand gebaut. Ihre Inbetriebnahme 2018 hat den Abbau der alten 220-kV-Freileitung ermöglicht, die das Dorf Salvan durchquerte. Nach dem Abbau der alten 132-kV-Freileitung der SBB gibt es jetzt auf der Hochebene von Salvan keine Freileitung mehr, da die neue SBB-Leitung unterhalb von Les Marécottes bis Marcot unterirdisch verlegt ist.
Durch die Erdverlegung des 1,3 km langen Abschnitts La Bâtiaz – Le Verney hat schliesslich der Abbau der alten Freileitung ermöglicht, die die Rhône-Ebene zwischen La Bâtiaz und Le Rosel durchquert.
Biodiversität
Wiederbelebung von hochwertigen natürlichen Trockenwiesen in der Gemeinde Salvan. Diese Wiederbelebung fördert das Wachstum seltener und gefährdeter Blumenarten.
Biotop
Die Anlage von Teichen in der Gemeinde Salvan fördert die Entwicklung von Amphibien wie Grasfröschen, Erdkröten und Bergmolchen.
Elektromagnetische Felder
Durch die grössere Entfernung der Leitung zu den Siedlungen wird die Belastung für die Bevölkerung reduziert. Der Grenzwert von 1 μT für elektromagnetische Strahlung wird überall eingehalten oder sogar deutlich unterschritten. Die Lärmbelastung wird mit dem Einsatz neuster Technologien und dem Einsatz von Dreier-Bündeln deutlich reduziert.
Downloads
-
25. April 2024
Informationsflyer Anschluss Nant de Drance, April 2024 (Französisch)
PDF -
20. März 2023
Informationsflyer Anschluss Nant de Drance, März 2023 (Französisch)
PDF -
13. Juli 2022
Informationsflyer Anschluss Nant de Drance, Juli 2022 (Französisch)
PDF -
3. Februar 2022
Informationsflyer Anschluss Nant de Drance, Februar 2022 (Französisch)
PDF -
12. August 2021
Technisches Informationsblatt für die unterirdische Verbindung La Bâtiaz – Le Verney, August 2021 (Französisch)
PDF -
30. Juli 2020
Informationsflyer La Bâtiaz – Le Verney, Juli 2020 (Französisch)
PDF -
15. Juni 2020
Informationsflyer La Bâtiaz – Le Verney, Juni 2020 (Französisch)
PDF -
17. Juni 2019
Informationsflyer La Bâtiaz – Châtelard, Juni 2019 (Französisch)
PDF -
29. März 2018
Informationsflyer La Bâtiaz – Châtelard, März 2018 (Französisch)
PDF -
16. Februar 2017
Informationsflyer La Bâtiaz – Châtelard, Februar 2017 (Französisch)
PDF -
30. März 2016
Informationsflyer La Bâtiaz – Châtelard, März 2016 (Französisch)
PDF -
21. Dezember 2015
Informationsflyer La Bâtiaz – Châtelard, Dezember 2015 (Französisch)
PDF -
24. Juni 2015
Informationsflyer La Bâtiaz – Châtelard, Juni 2015 (Französisch)
PDF -
14. Dezember 2017
GEO: «Spannungen in der Luft»
PDF -
31. Juli 2017
Pfisterer Kundenmagazin: «Extreme meistern. Mit Erfahrung.»
PDF
